現況說明
施工區域相對低點處容易造成淹水,針對基地之淹水問題,作通盤性檢討及處理
對策
- 保留既有排水系統
- 規劃臨時排水措施
- 增設臨時滯洪沉砂池
- 開挖處設置臨時導水路
- 修正臨時排水走向 減低易淹區域負荷
- 廣停三旁住三坵塊設置滯洪池收集第一工區地表水
- 第二、三工區導入文小五、文中五滯洪池內集水
淹水問題及施工處理對策
現況說明

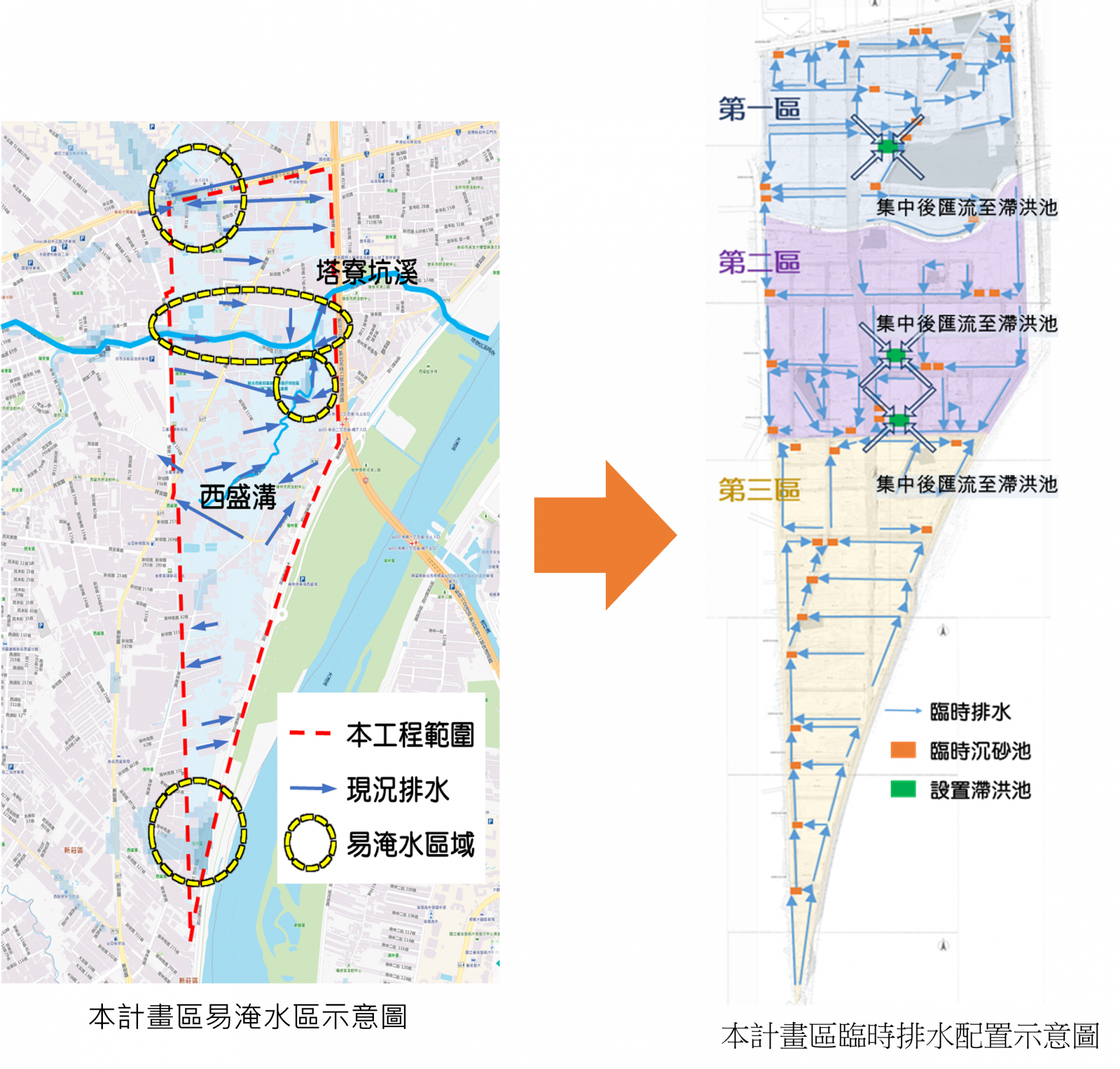

本工區現況排水主要為排放至塔寮坑溪及西盛溝,根據「國家災害防救科技中心」災害潛勢地圖,雨量24H累積350mm的降雨量情況容易淹水的區域,故於施工期間,施工區域相對低點處容易造成淹水。
對策
施工過程中之工區淹水為影響施工安全最主要的項目,針對本地區特性長年來皆有逢大雨必淹水之情事,研擬適當的施工中處理對策包含:
- 先建後拆原則
- 增設或加大臨時沉砂滯洪池
- 保留利用既有排水路線

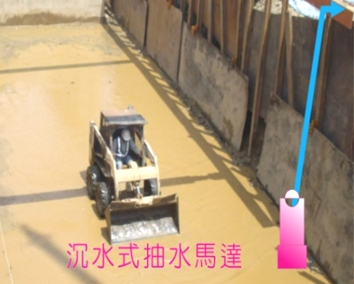

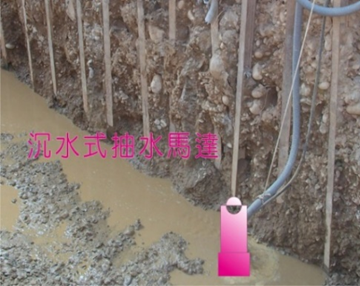

- 落實臨時排水措施
- 施工中之考量及具體執行方案
- 修正臨時排水走向
