BIM模型建置進度
系統建置進度百分比
- 已完成
- 污水工程完成道路
- 20M-6-4、20M-6-7、30M-4-2(第一工區)、20M-6-3、10M-39-1、15M-11、15M-10、15M-14、10M-43、10M-48、10M-44、10M-52、10M-45-2、10M-55、10M-37、10M-57、10M-42、10M-56、10M-53-1、15M-9-1。

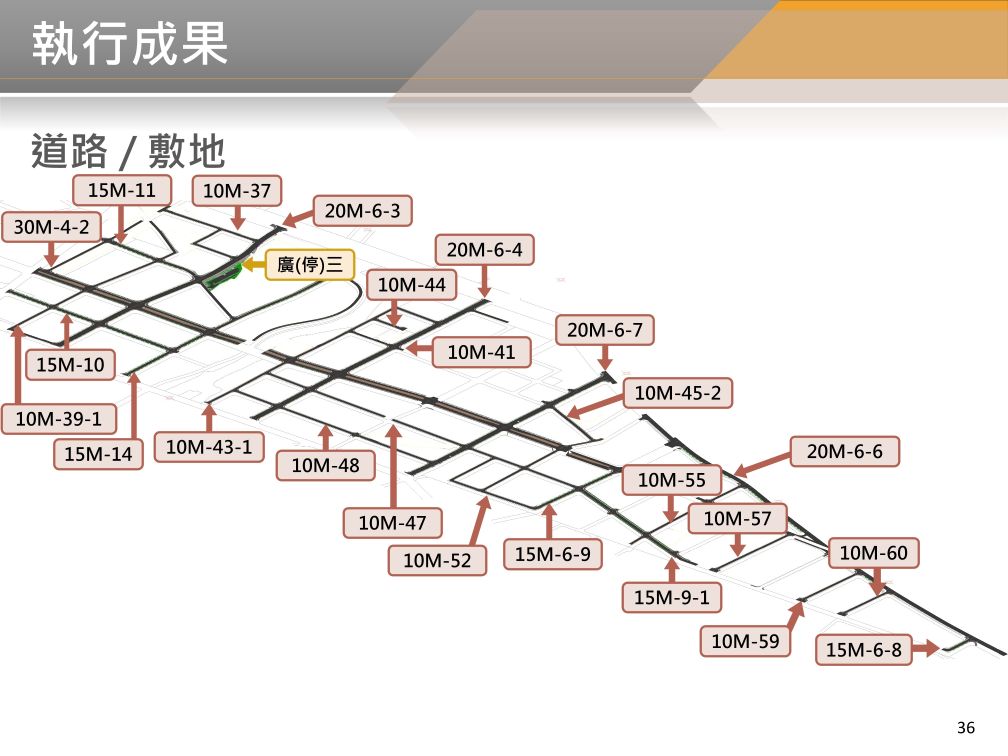

- 道路、人行道及景觀工程完成道路
- 廣(停)三、20M-6-4、20M-6-7、30M-4-2(第一工區)、20M-6-3、10M-39-1、15M-11、15M-10、15M-14、10M-43、10M-48、10M-44、10M-52、10M-45-2、10M-55、10M-37、10M-57、15M-9-1。

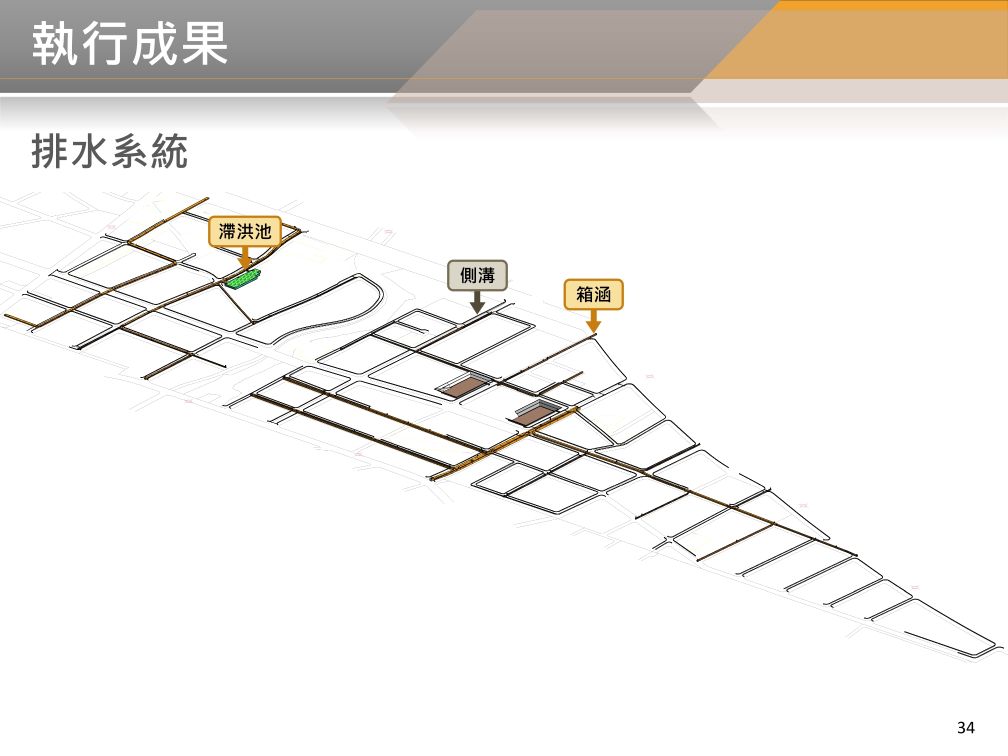

- 排水側溝工程完成道路
- 20M-6-4、20M-6-7、30M-4-2(第一工區)、20M-6-3、10M-39-1、15M-11、15M-10、15M-14、10M-43、10M-48、10M-44、10M-52、10M-45-2、10M-55、10M-37、10M-57。
- 排水箱涵(含滯洪池)工程完成道路
- 廣(停)三、20M-6-4、20M-6-7、20M-6-3、10M-39-1、15M-11、15M-10、15M-14、10M-43、10M-48、10M-42、10M-56、10M-53-1。

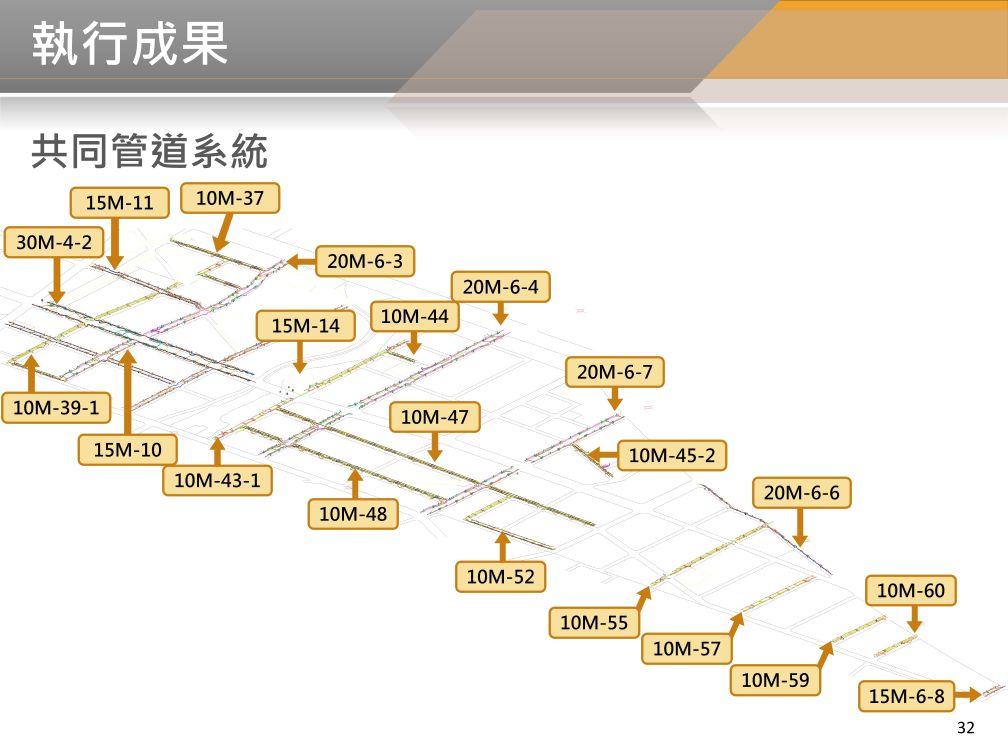

- 共同管道工程完成道路
- 20M-6-4、20M-6-7、30M-4-2(第一工區)、20M-6-3、10M-39-1、15M-11、15M-10、15M-14、10M-43、10M-48、10M-44、10M-52、10M-45-2、10M-55、10M-57、10M-37。
- 照明號誌工程完成道路
- 廣(停)三、20M-6-4、30M-4-2(第一工區)、20M-6-3、10M-39-1、15M-11、10M-52、10M-45-2、10M-55。
- 自來水、瓦斯工程完成道路
- 30M-4-2(第一工區)、20M-6-3、10M-39-1、15M-11、15M-10、15M-14、10M-48、10M-44、10M-52、10M-45-2、10M-55、10M-37、10M-57、15M-9-1。
- 污水工程完成道路
- 建置中
- 道路、人行道及景觀工程建置中道路:10M-42、10M-56、10M-53-1。
- 排水側溝工程建置中道路:10M-42、10M-56、10M-53-1、15M-9-1。
- 共同管道工程建置中道路:10M-42、10M-56、10M-53-1、15M-9-1。
- 照明號誌工程建置中道路:20M-6-7、15M-10、15M-14、10M-43、10M-48、10M-44、10M-37、10M-57、10M-42、10M-56、10M-53-1、15M-9-1。
- 自來水工程建置中道路:20M-6-4、20M-6-7、10M-42、10M-56、10M-53-1。
- 瓦斯工程建置中道路:20M-6-4、20M-6-7、10M-42、10M-56、10M-53-1。
系統建置進度百分比
- 污水主幹管100%、污水用戶接管100%、排水側溝35%、排水箱涵60.7%、共同管道33.3%、道路47.4%、照明15.8%、交通17.8%。
圖說依據最後一版2023年07月17日第一次變更設計圖。
