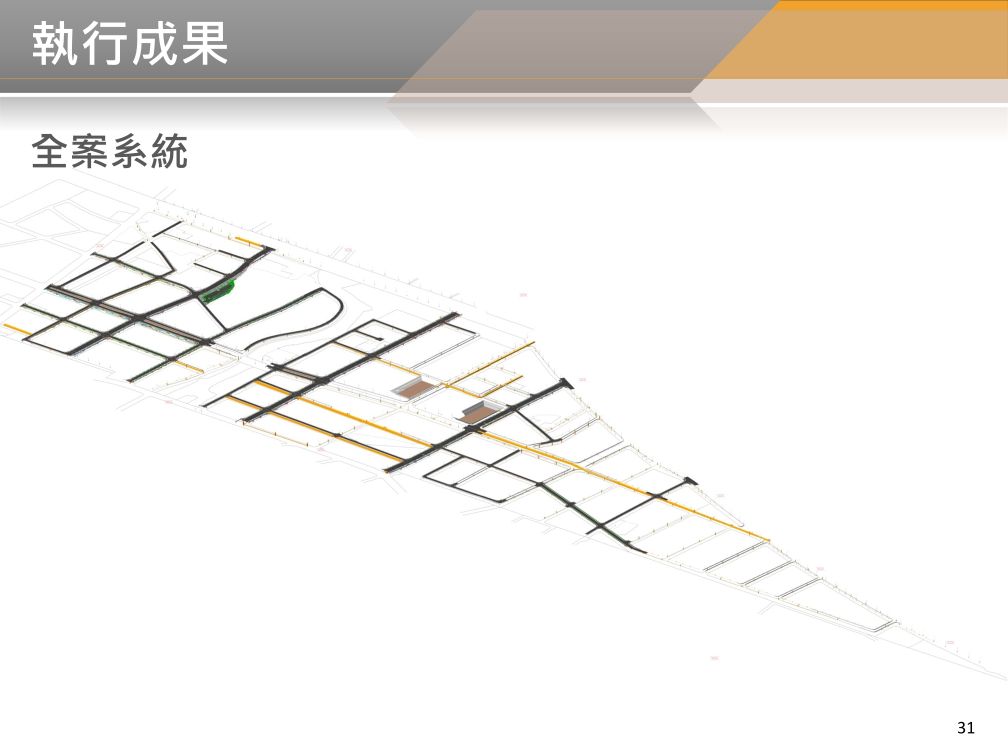

BIM模型建置進度
  • 已完成

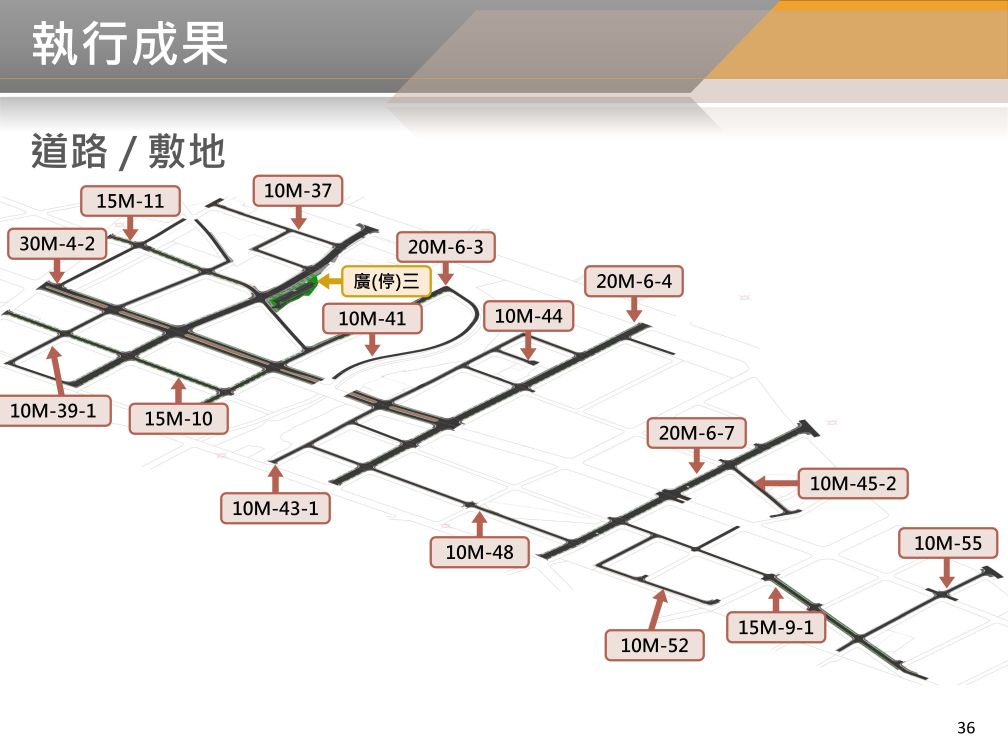

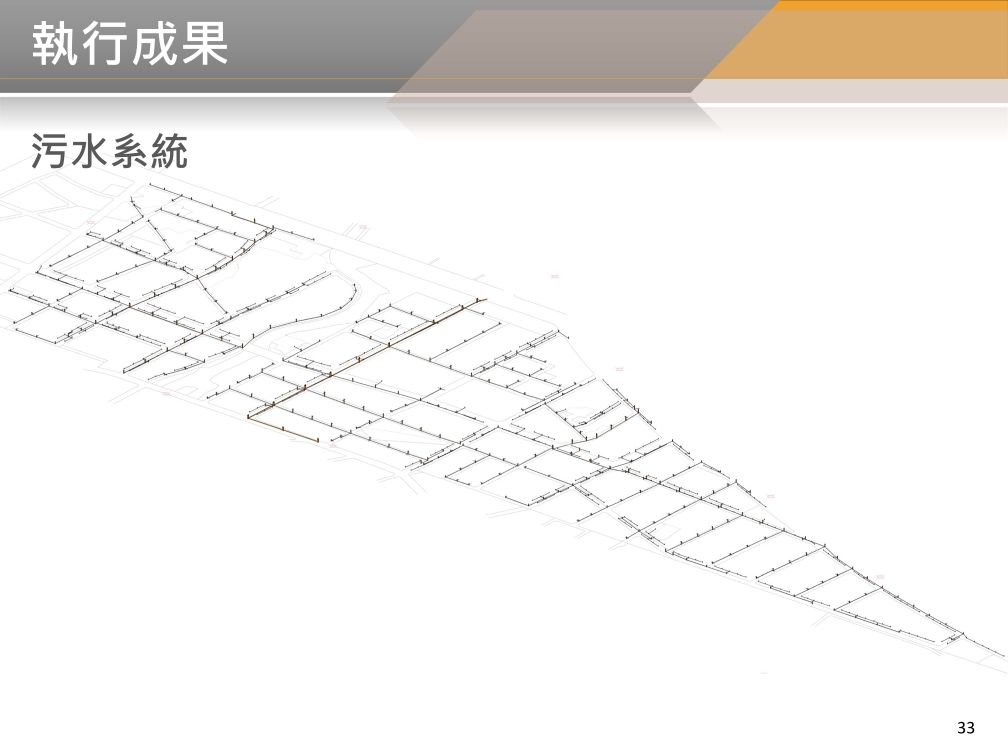

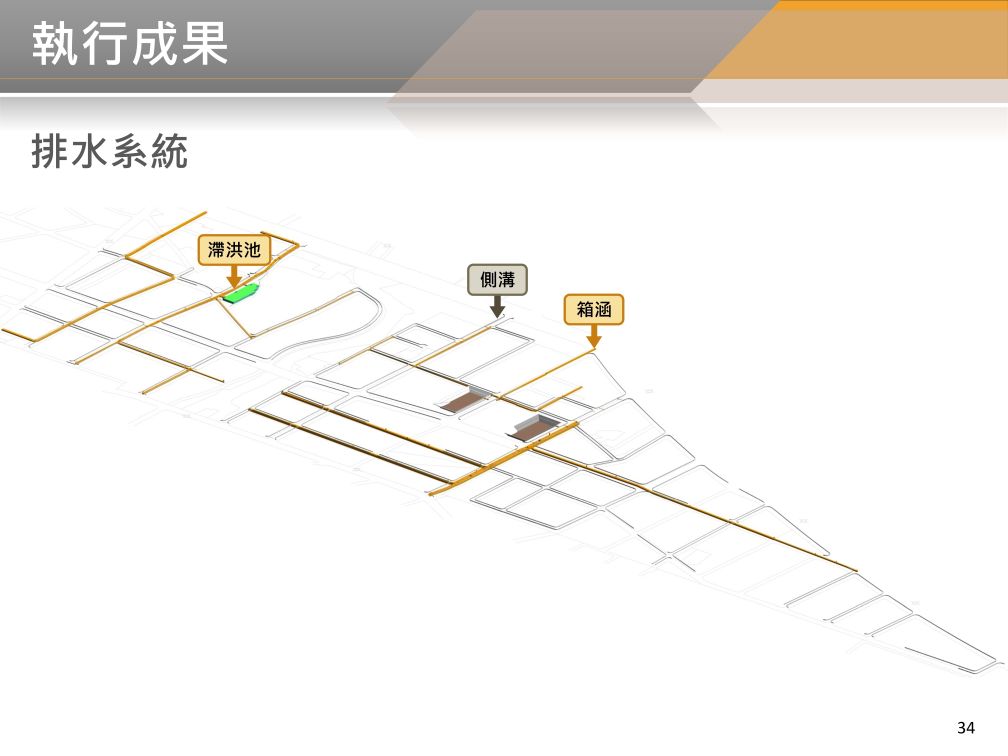

  1. 廣(停)三滯洪池、道路20M-6-4、20M-6-7、30M-4-2(第一工區)、20M-6-3、10M-39-1、15M-11、15M-10、15M-14、10M-43、10M-48、10M-44、10M-52、10M-45-2、10M-55、10M-37污水、道路、景觀及排水工程完成建置。

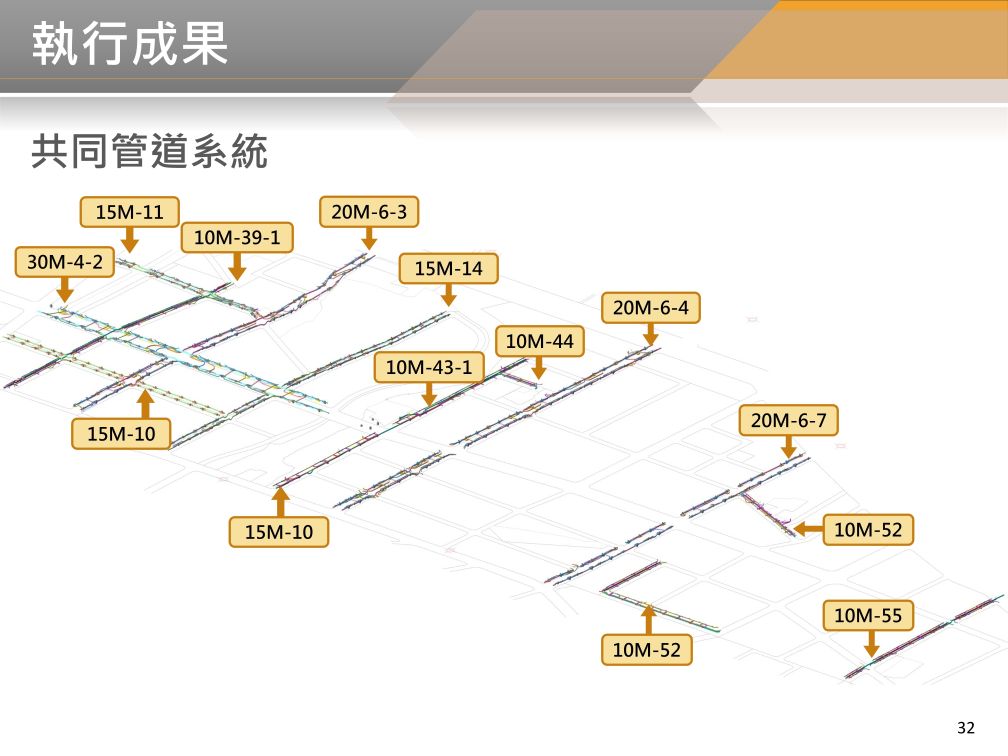

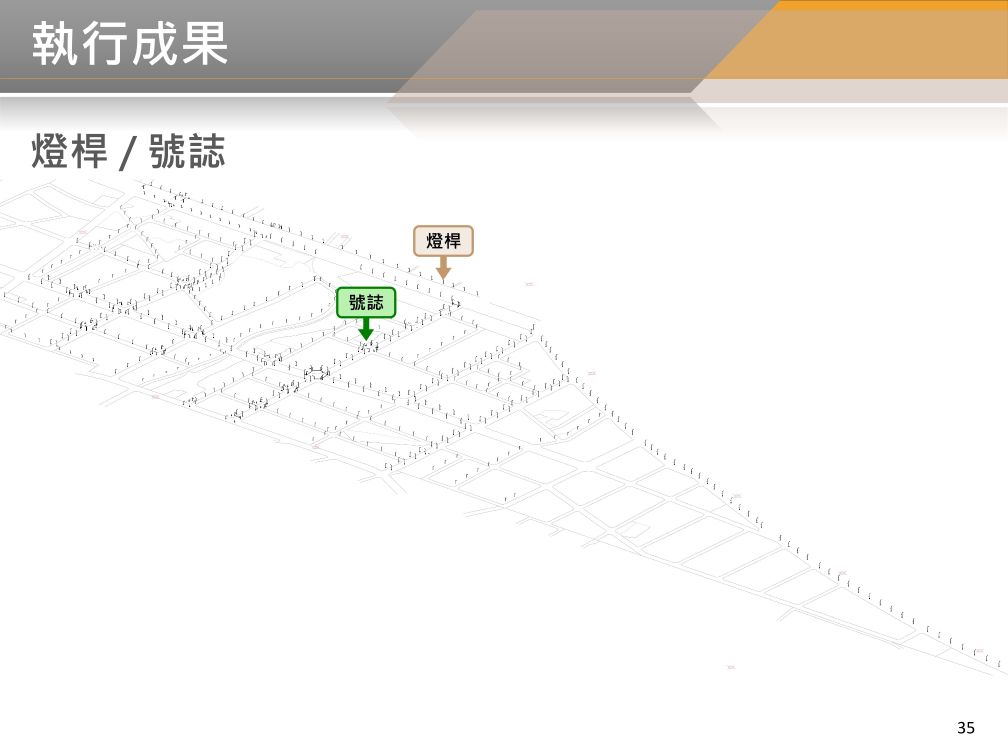

  2. 廣(停)三滯洪池、道路20M-6-4、30M-4-2(第一工區)、20M-6-3、10M-39-1、15M-11之共同管道、照明工程完成建置。
  • 建置中
  1. 道路10M-37、10M-57、10M-42、10M-56、10M-53-1之污水、道路、景觀及排水工程建置中。

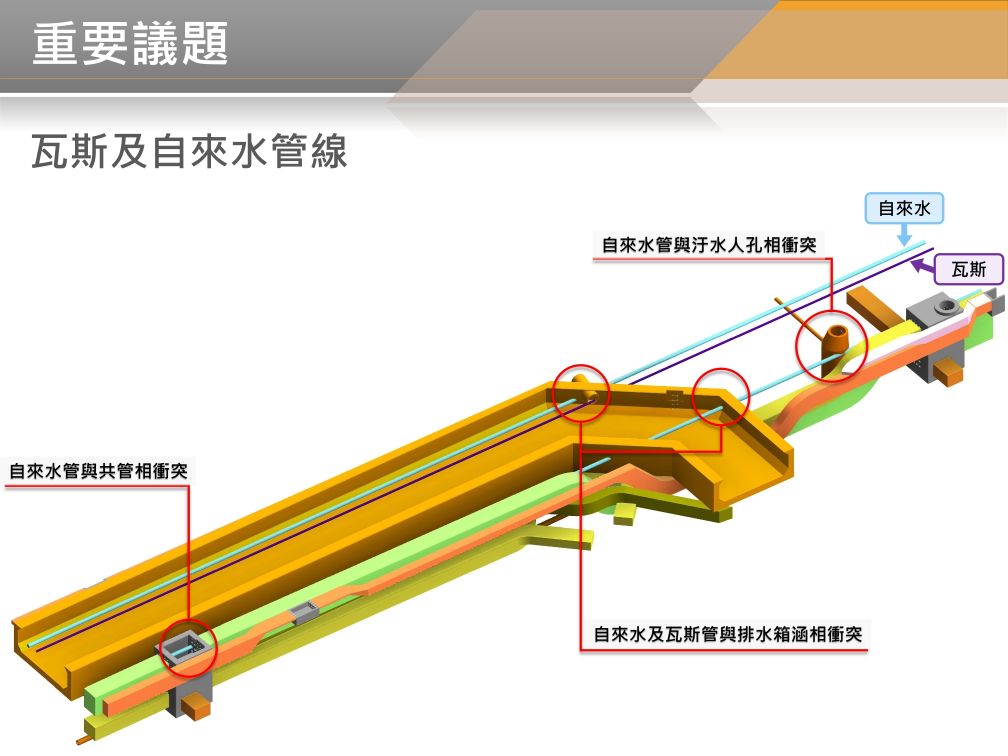

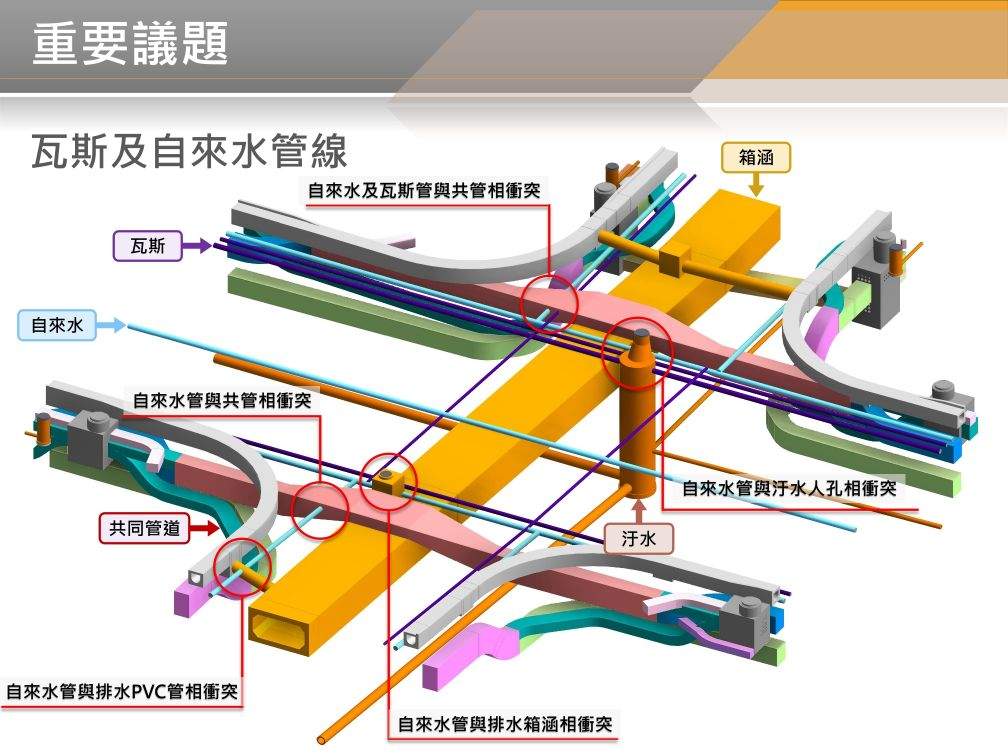

  2. 道路20M-6-7、15M-10、15M-14、10M-48、10M-37、10M-57、10M-42、10M-56、10M-53-11之共同管道、照明、號誌、自來水、瓦斯工程建置中。

系統建置進度百分比
  • 污水主幹管100%、污水用戶接管第一次變設100%、排水側溝第一次變設25.5%、排水箱涵第一次變設42.8%、共管第二次變更設計24.5%、道路第一次變更設計28.1%、照明第一次變更設計10.5%、交通第一次變更設計10.5%。
BIM 112年07月第25次會議
BIM 112年07月第25次會議
BIM 112年07月第25次會議
BIM 112年07月第25次會議
BIM 112年07月第25次會議
BIM 112年07月第25次會議
BIM 112年07月第25次會議
BIM 112年07月第25次會議
BIM 112年07月第25次會議

新增留言

關閉
