BIM模型建置進度
系統建置進度百分比
- 已完成

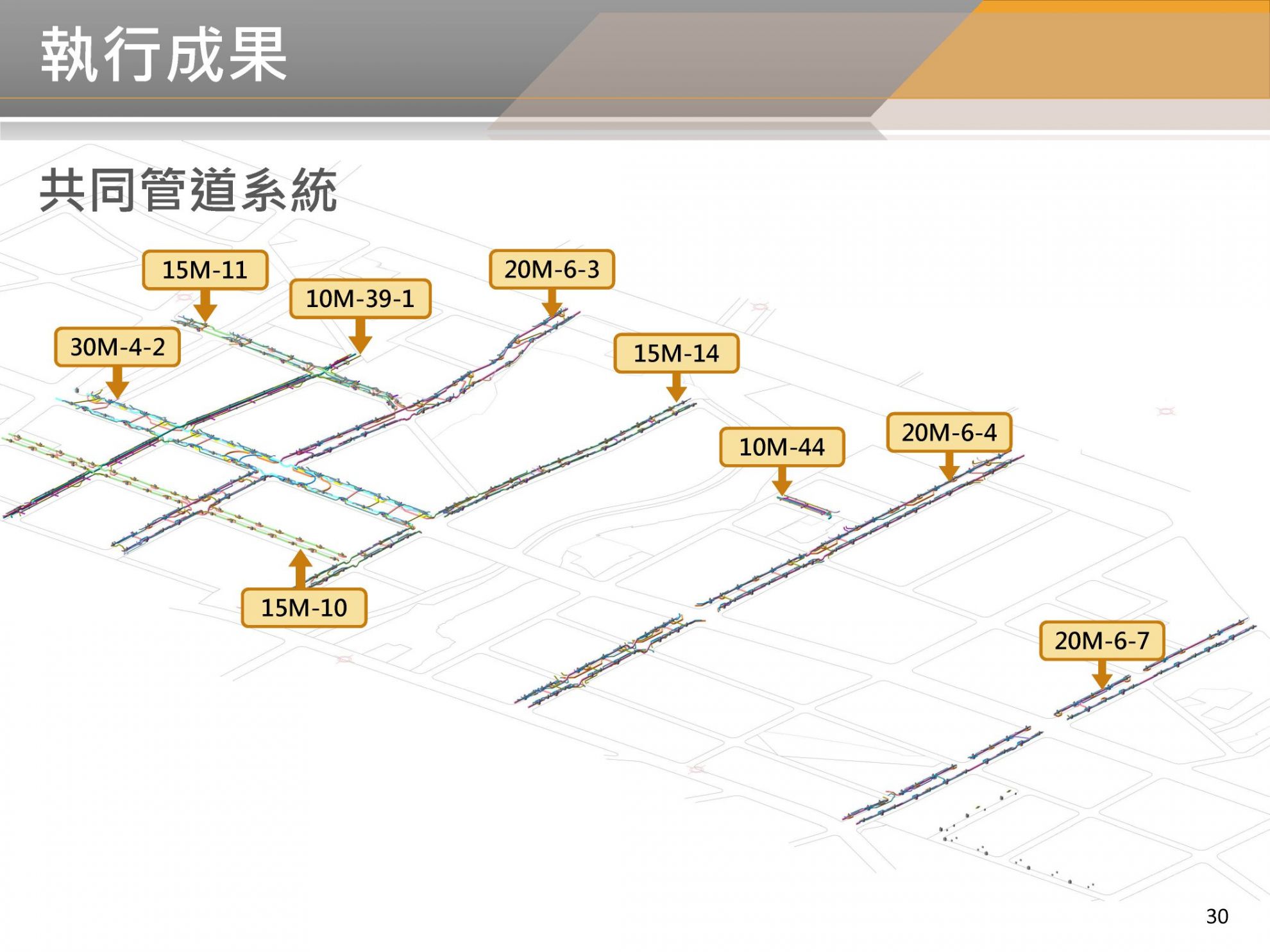

- 廣(停)三滯洪池、20M-6-4、20M-6-7、30M-4-2(第一工區)、20M-6-3、10M-39-1、15M-11、15M-10、15M-14、10M-43、10M-48、10M-44、10M-52、10M-45-2污水、道路、景觀及排水工程完成建置。
- 廣(停)三滯洪池、30M-4-2(第一工區)、20M-6-3、10M-39-1共同管道、照明工程完成建置。
- 建置中
- 10M-55、10M-37污水、道路、景觀及排水工程建置中。
- 20M-6-4、20M-6-7、15M-11、15M-10、15M-14、10M-43、10M-48、10M-44、10M-52、10M-45-2共同管道、照明工程建置中。
系統建置進度百分比
- 污水主幹管100%、污水用戶接管第一次變設100%、排水側溝第一次變設24%、排水箱涵第一次變設15.4%、共管第二次變更設計15%、道路第一次變更設計26%、照明第一次變更設計10%、交通第一次變更設計10%。
