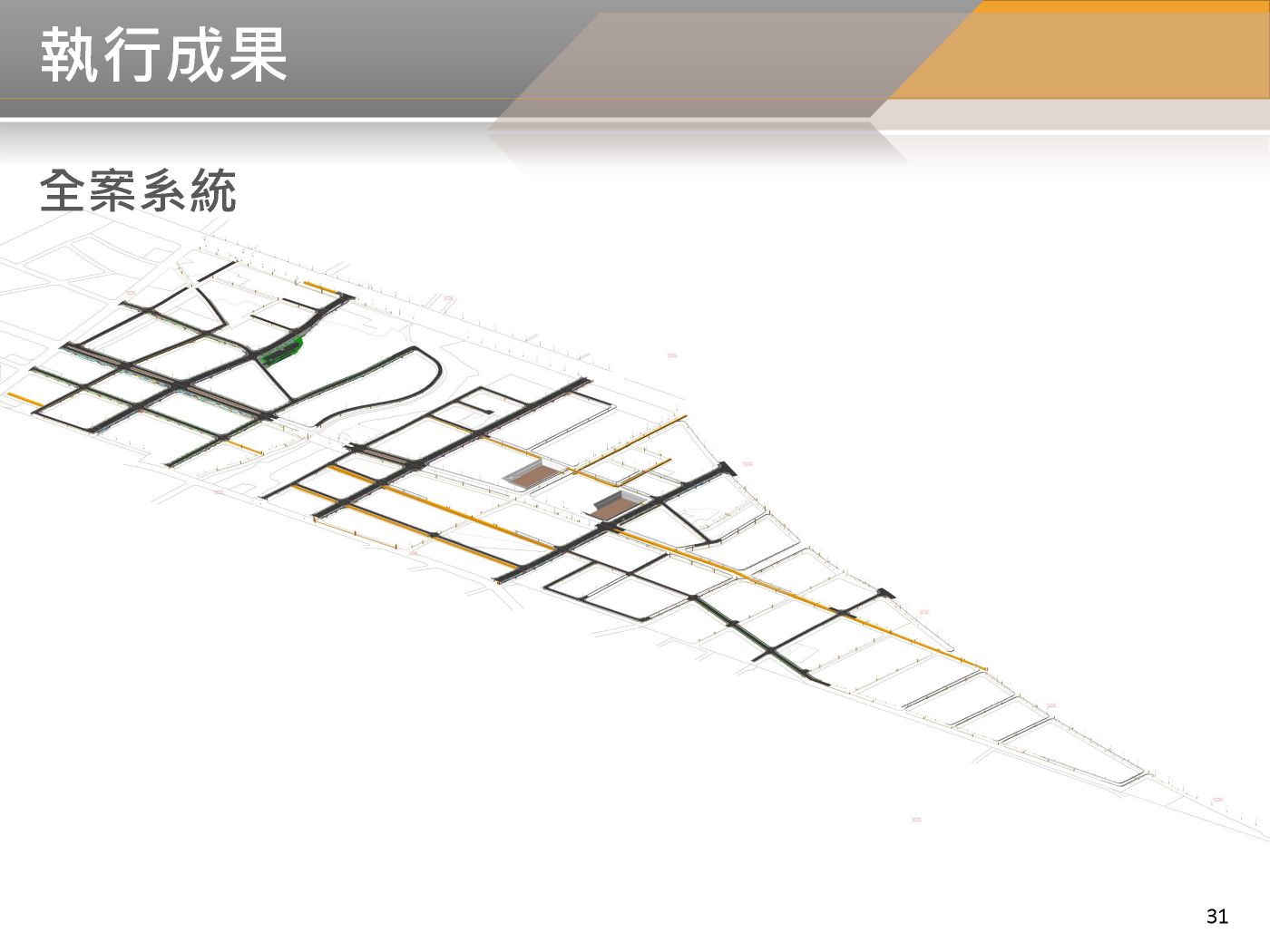

BIM模型建置進度
  • 已完成
  1. 廣(停)三滯洪池全系統完成建置。
  2. 排水側溝工程道路10M-43、10M-44、10M-48、10M-45-2已完成建置。

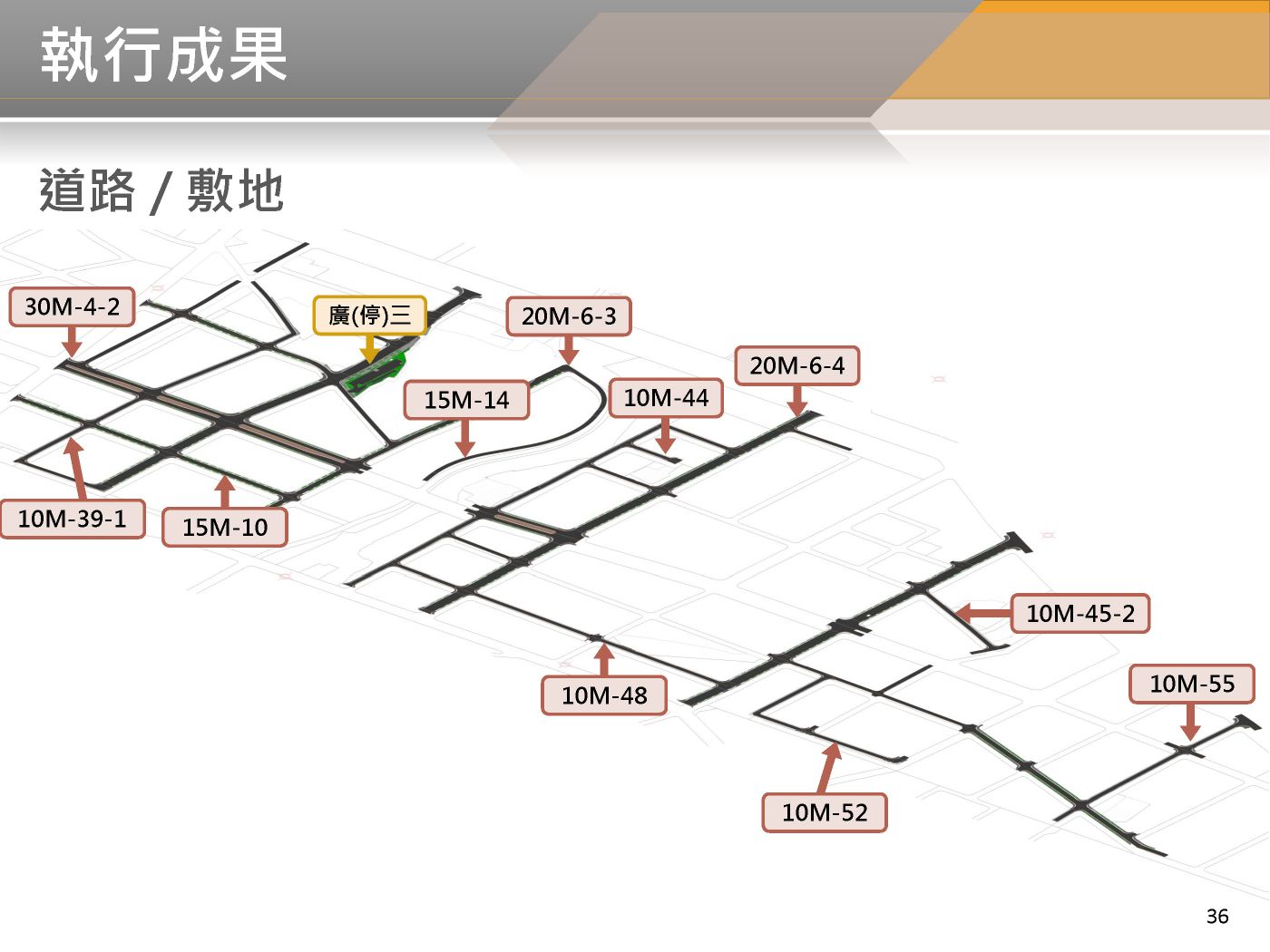

  3. 道路10M-44、10M-45-2、10M-55已完成建置。

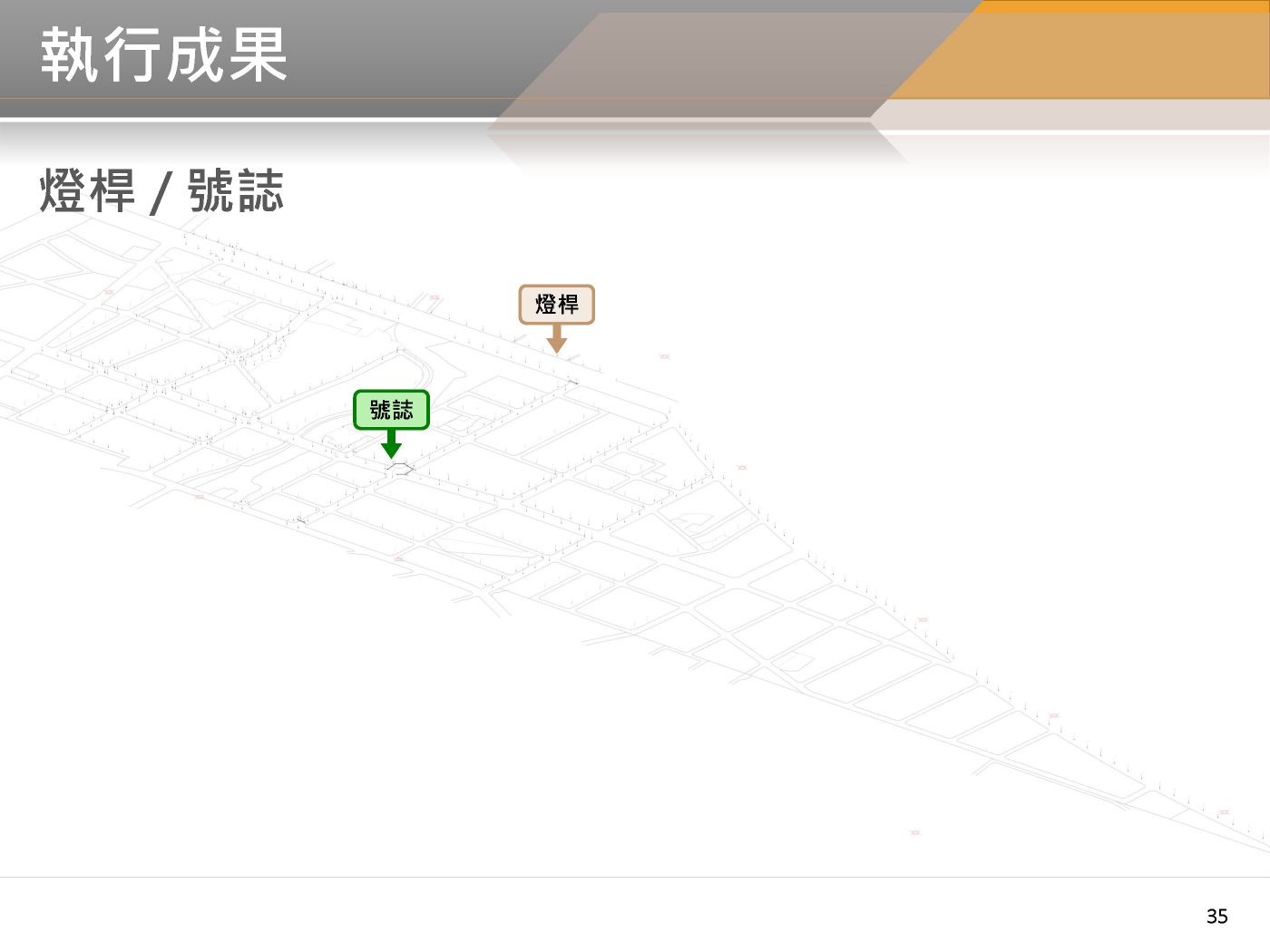

  4. 照明工程道路20M-6-4已完成建置。
  • 建置中

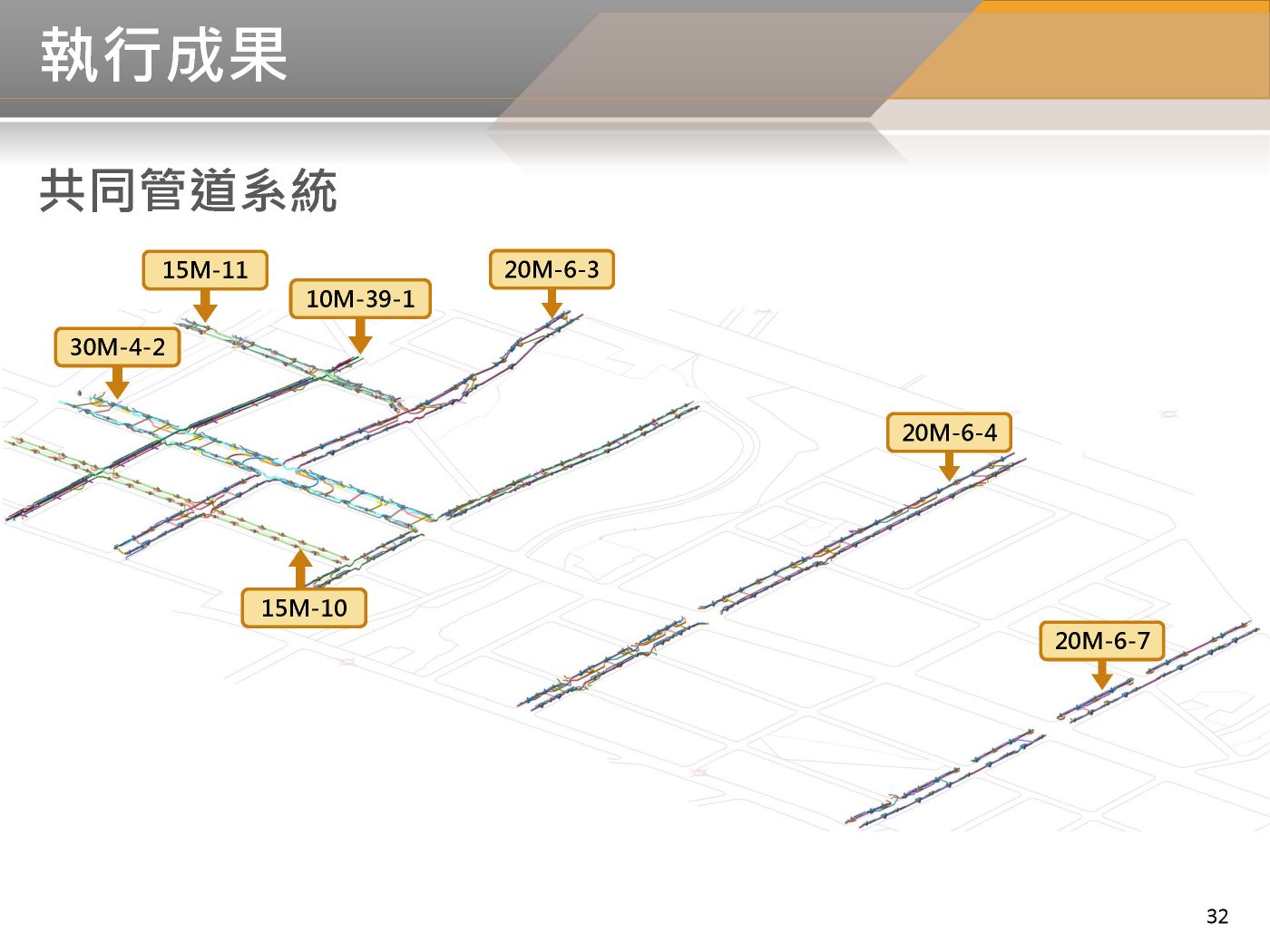

  1. 共同管道工程道路20M-6-4建置中。

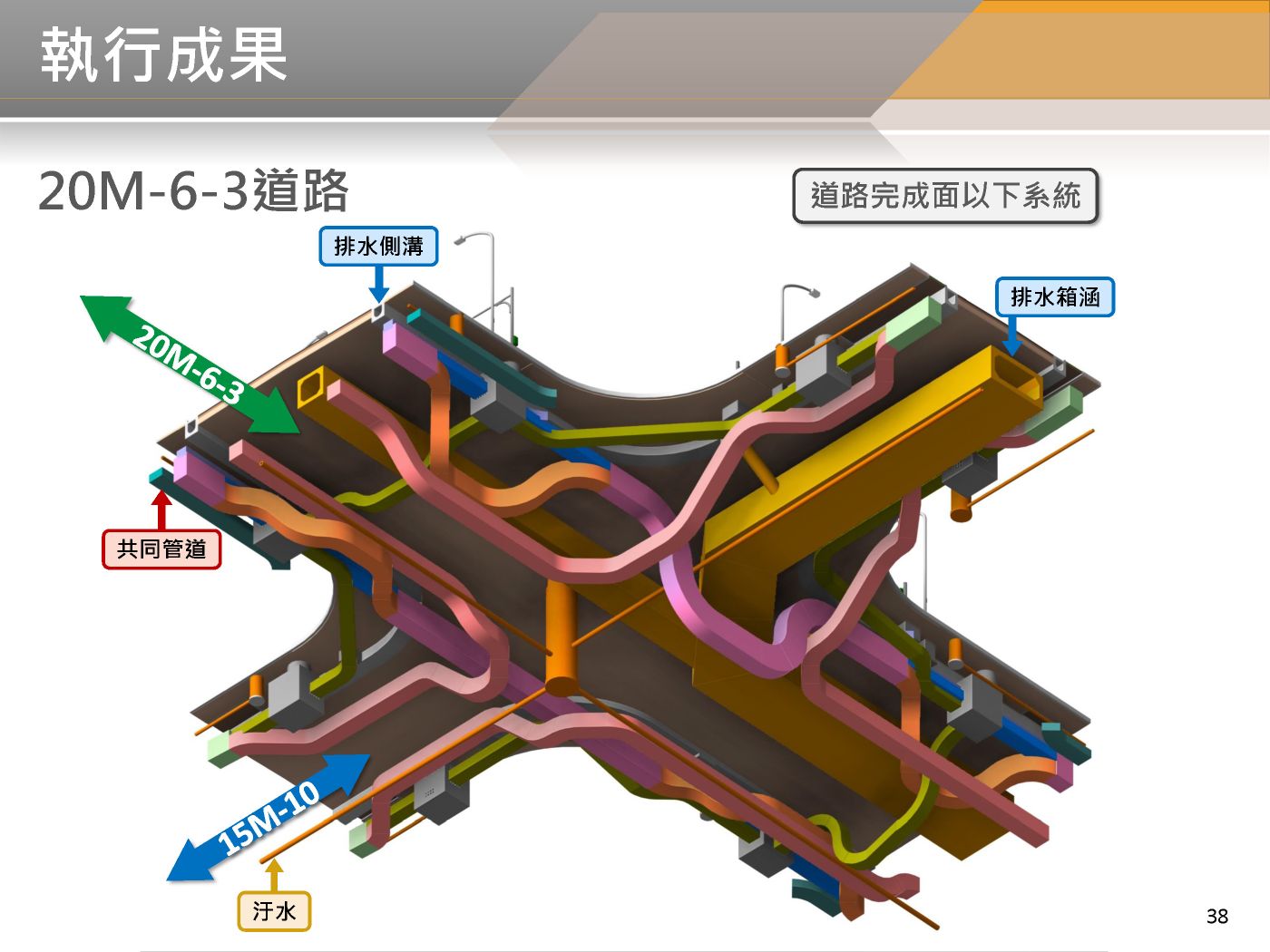

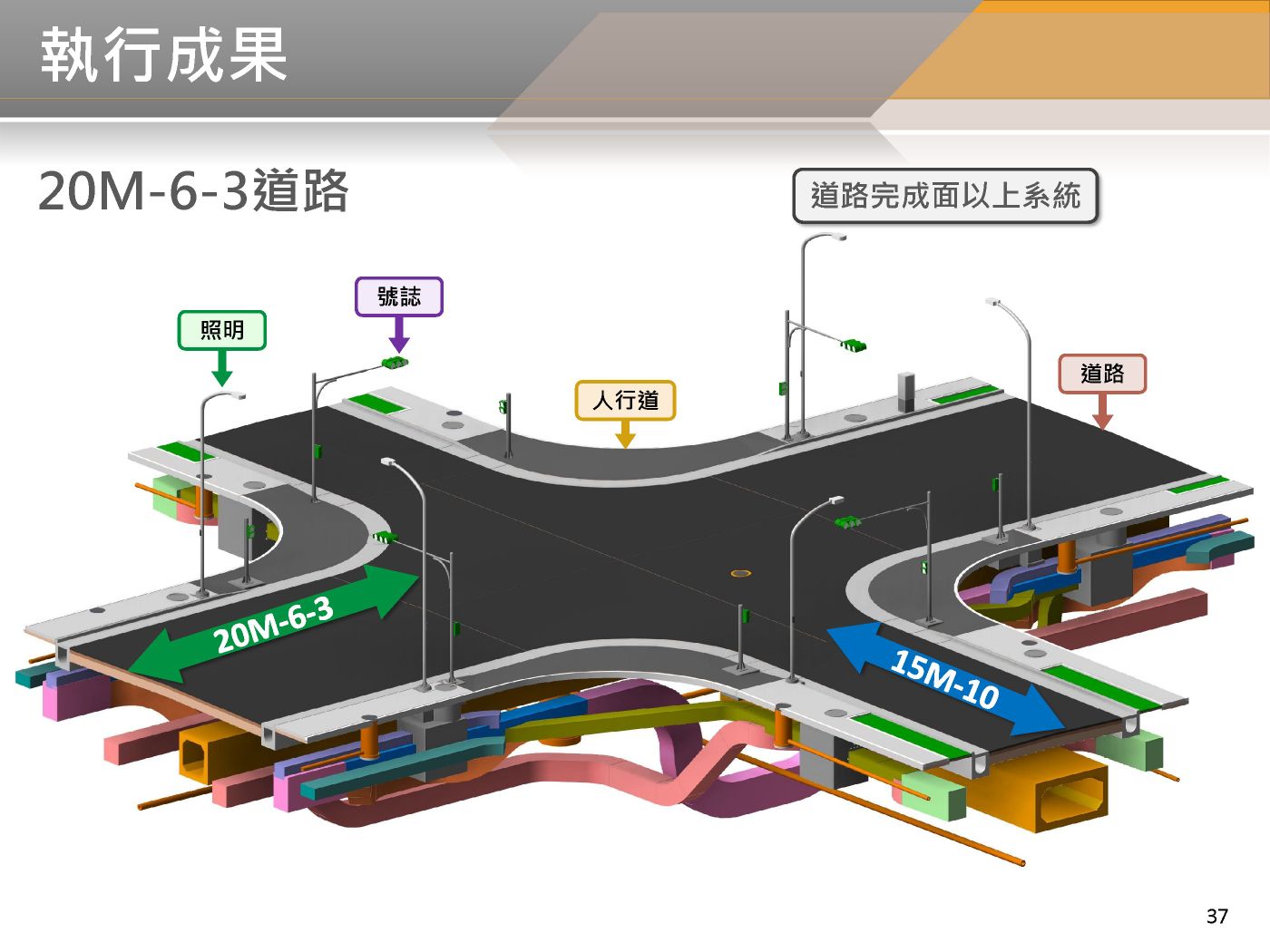

  2. 照明工程道路20M-6-7建置中。

系統建置進度百分比

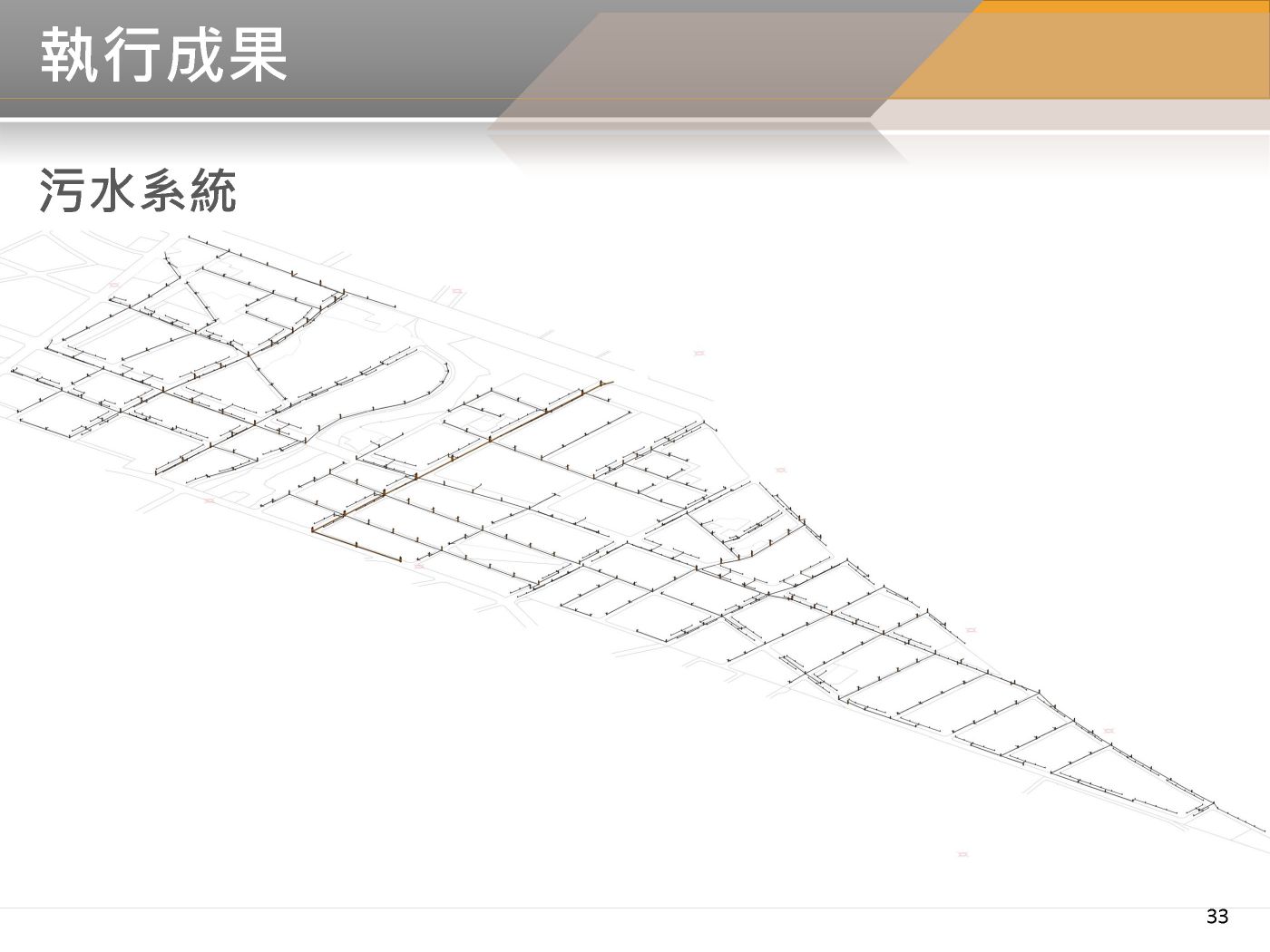

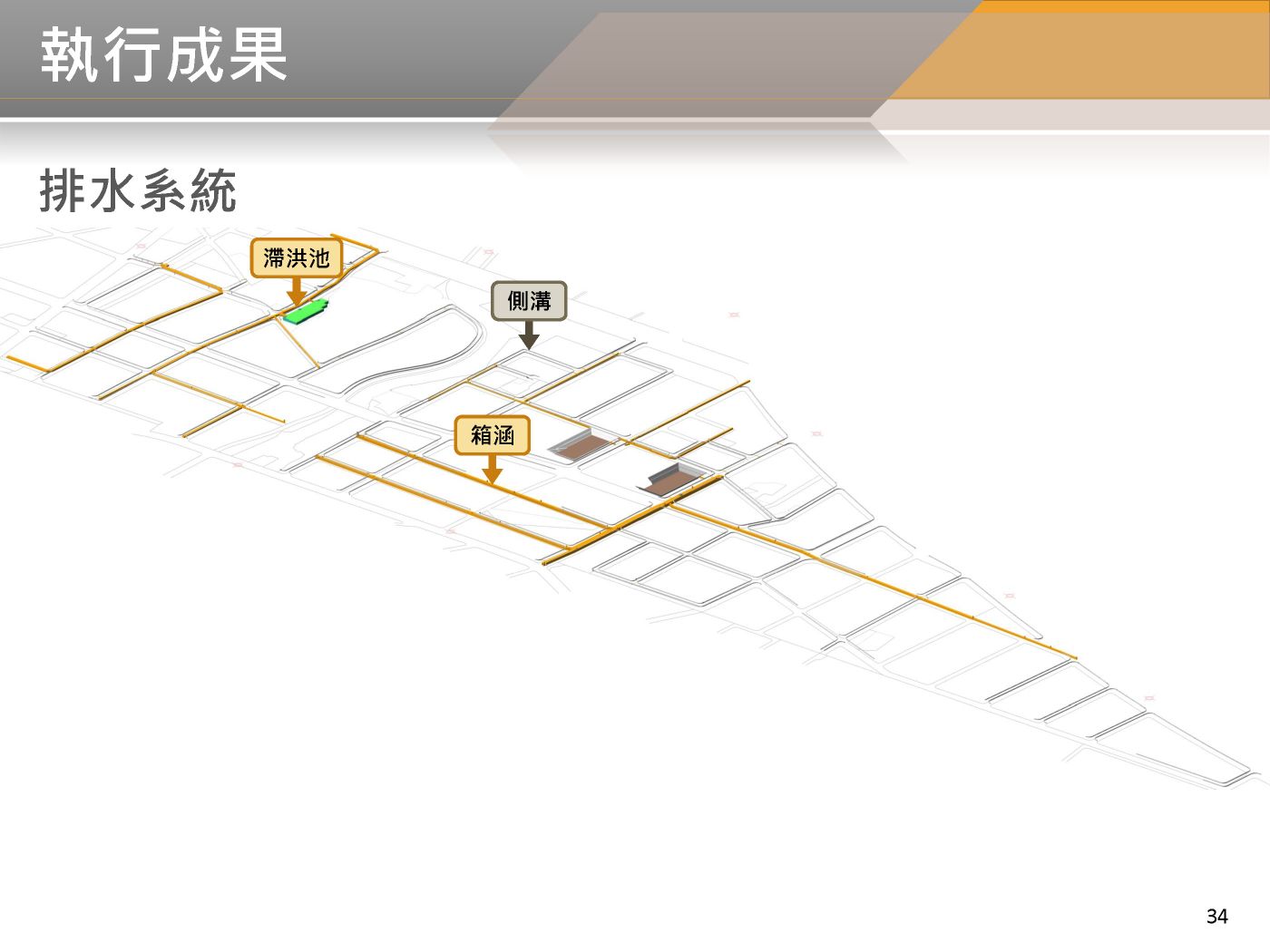

  • 污水主幹管100%、污水用戶接管第一次變設100%、排水側溝第一次變設24%、排水箱涵第一次變設15.4%、共管第二次變更設計11%、道路第一次變更設計26%、照明第一次變更設計9.3%、交通第一次變更設計9.3%。
BIM 112年05月第23次會議
BIM 112年05月第23次會議
BIM 112年05月第23次會議
BIM 112年05月第23次會議
BIM 112年05月第23次會議
BIM 112年05月第23次會議
BIM 112年05月第23次會議
BIM 112年05月第23次會議
BIM 112年05月第23次會議
