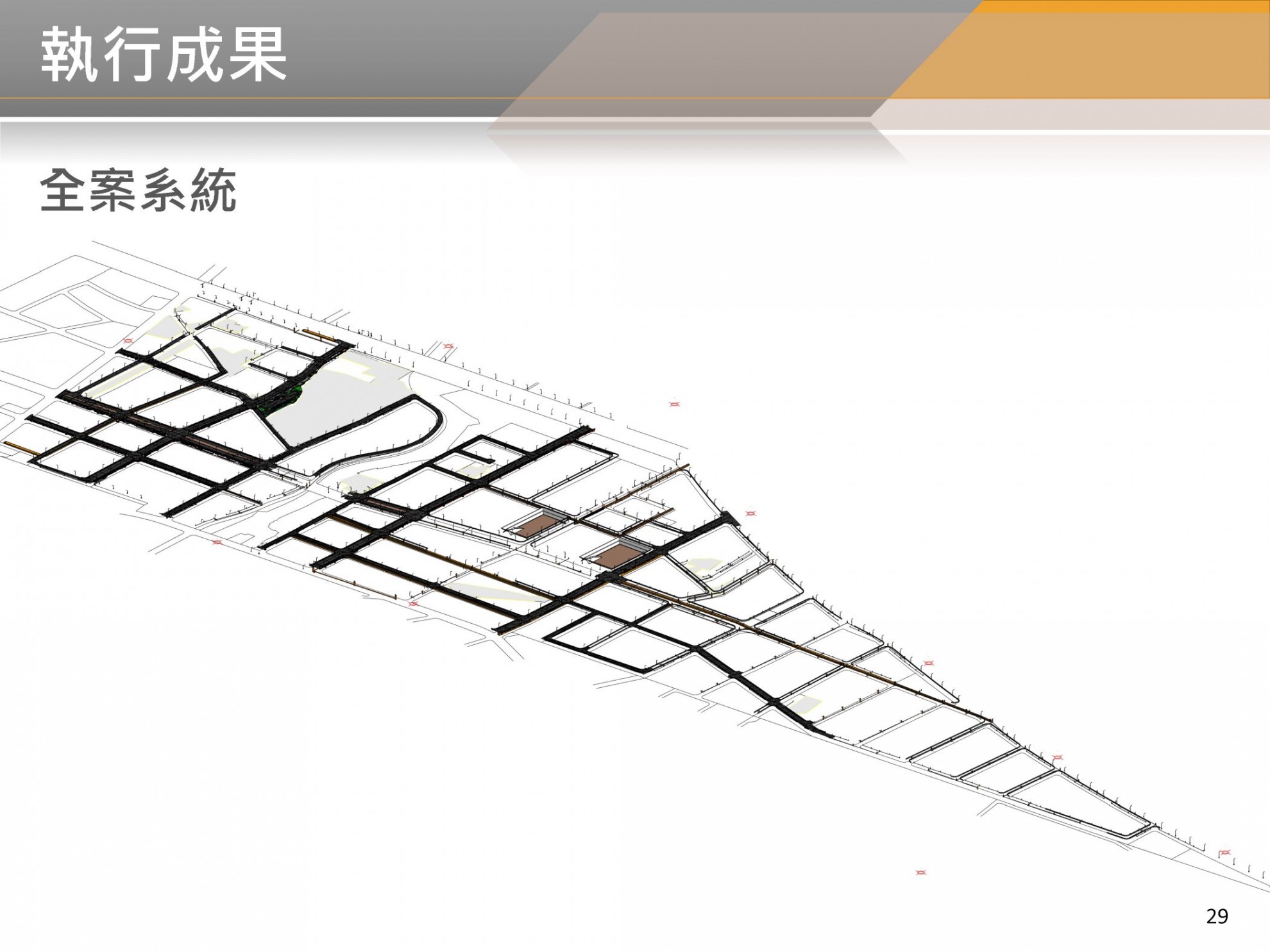

BIM模型建置進度
系統建置進度百分比
- 已完成

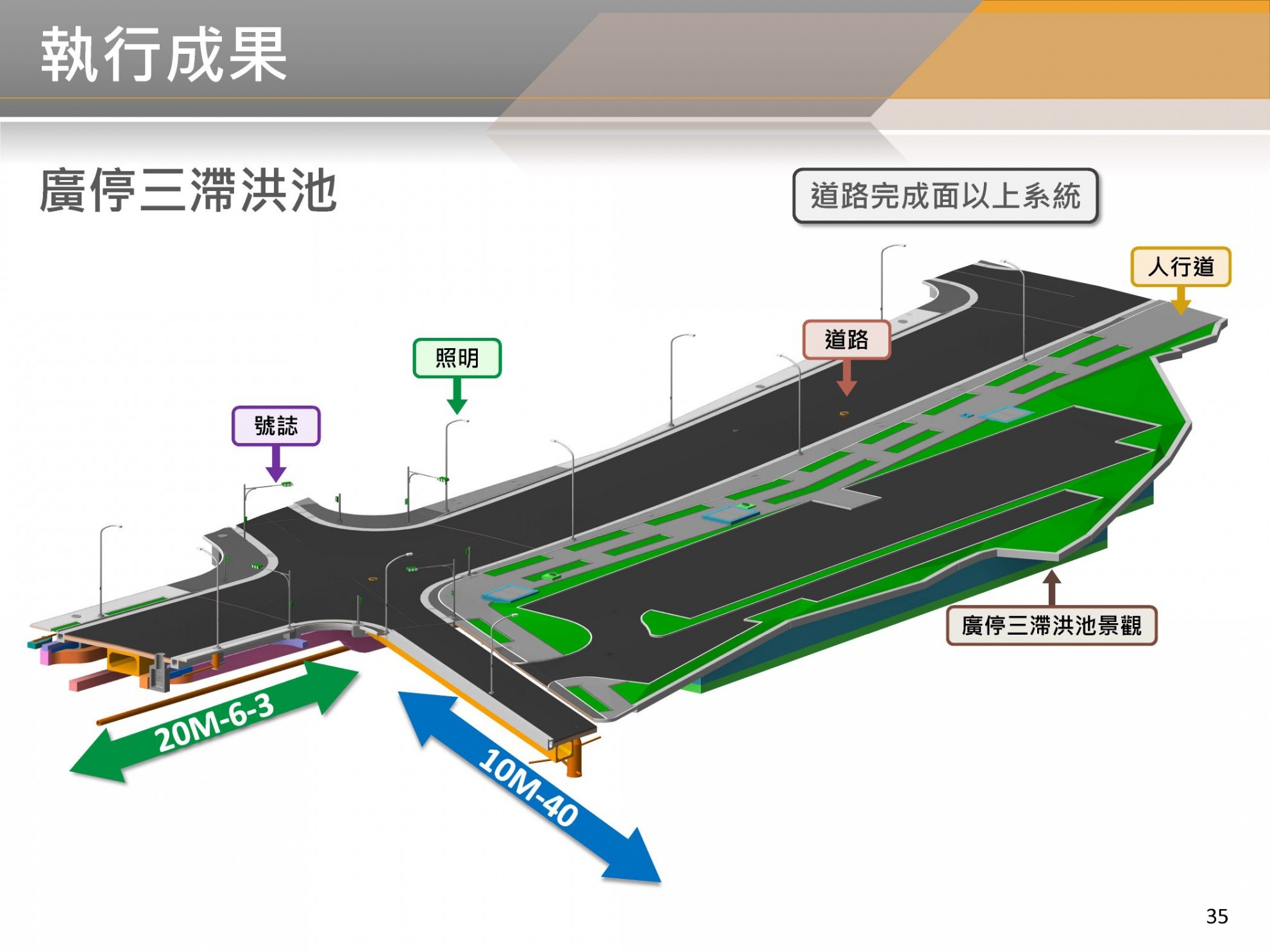

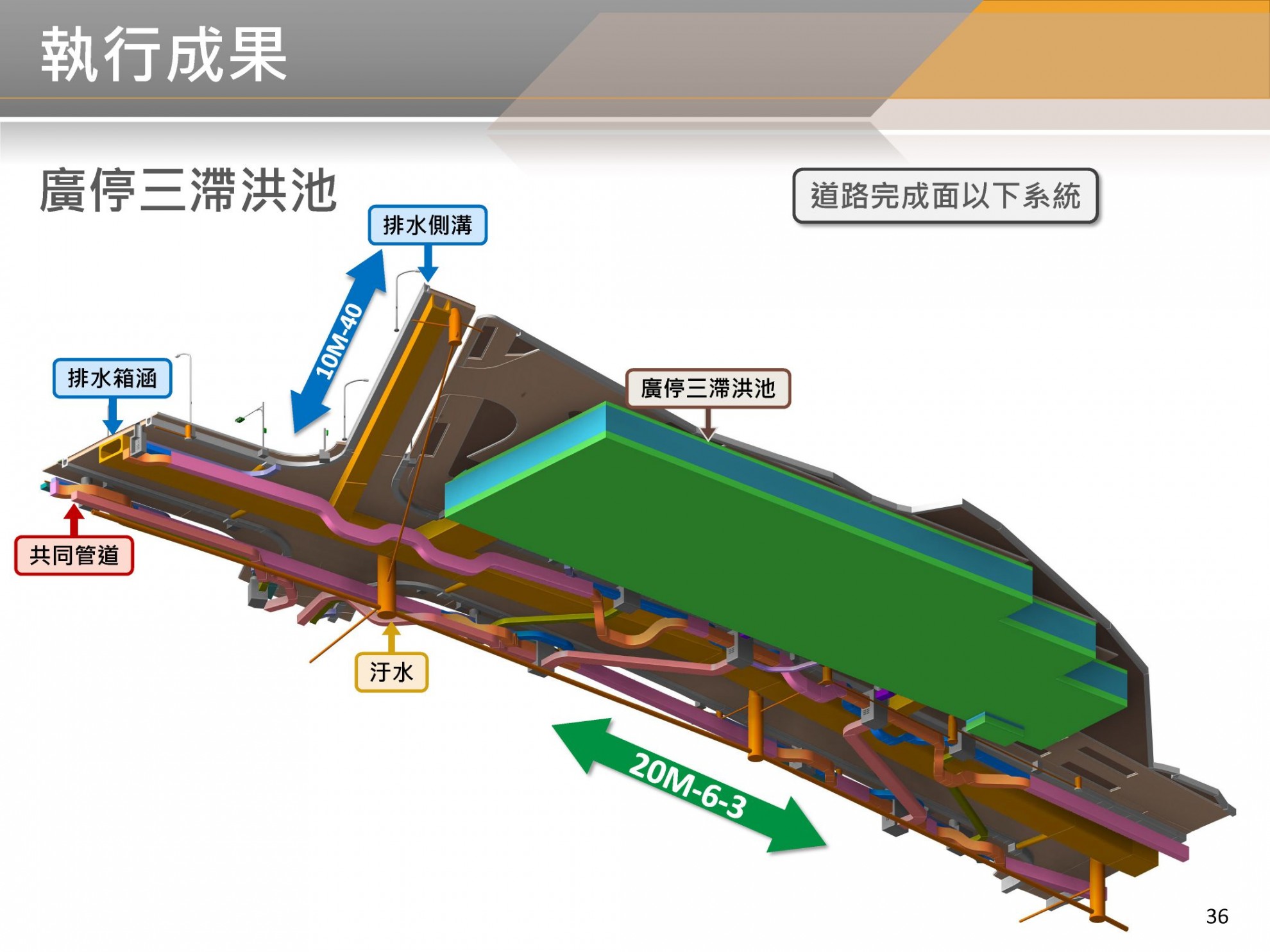

- 景觀工程廣(停)三已完成建置。
- 排水箱涵工程道路10M-39-1、10M-42、15M-10、15M-11、15M-14、10M-40已完成建置。

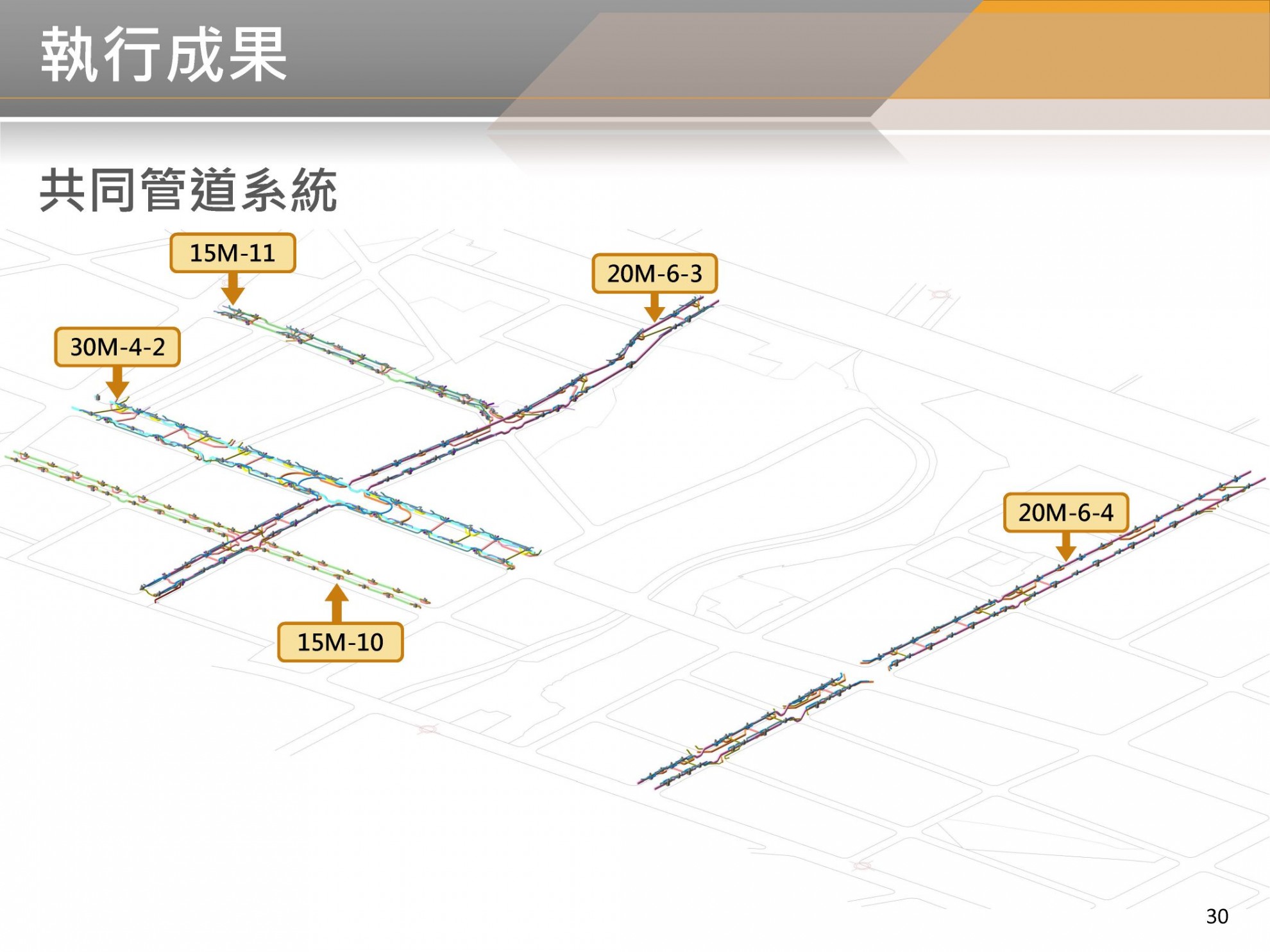

- 共同管道工程道路15M-11、20M-6-4已完成建置。

- 照明工程道路30M-4-2已完成建置。

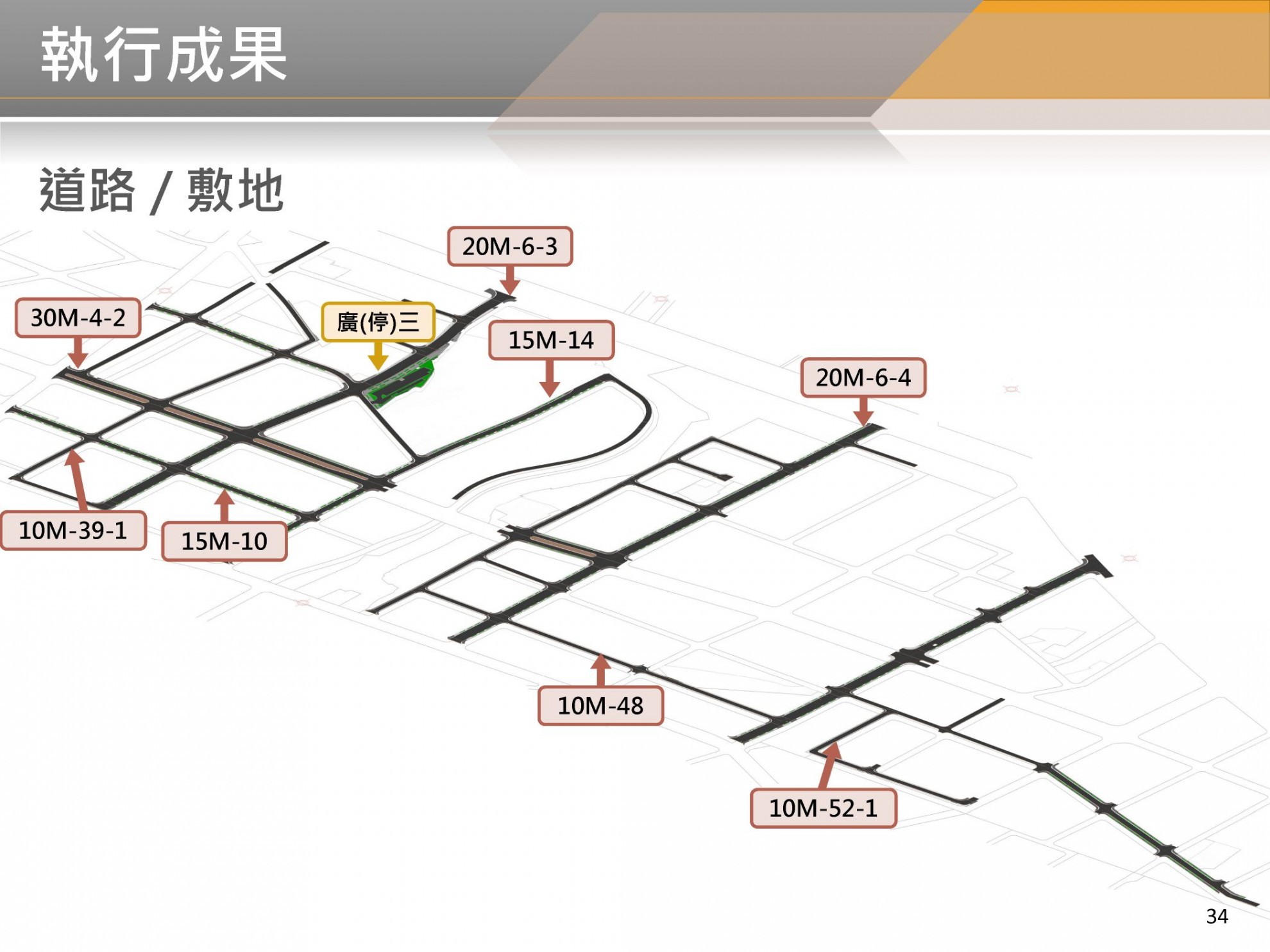

- 道路工程道路10M-48、15M-9-1、10M-52-2、10M-52-1已完成建置。
- 建置中
- 共同管道工程道路15M-10建置中。
- 道路工程道路10M-45建置中。
系統建置進度百分比

- 污水主幹管100%、污水用戶接管第一次變設100%、排水側溝第一次變設9.3%、排水箱涵第一次變設15.4%、共管第一次變更設計8.7%、道路第一次變更設計19.2%、照明第一次變更設計5.7%、交通第一次變更設計4.4%。
