BIM模型建置進度
系統建置進度百分比
- 已完成
- 道路工程道路15M-10、15M-14已完成建置。

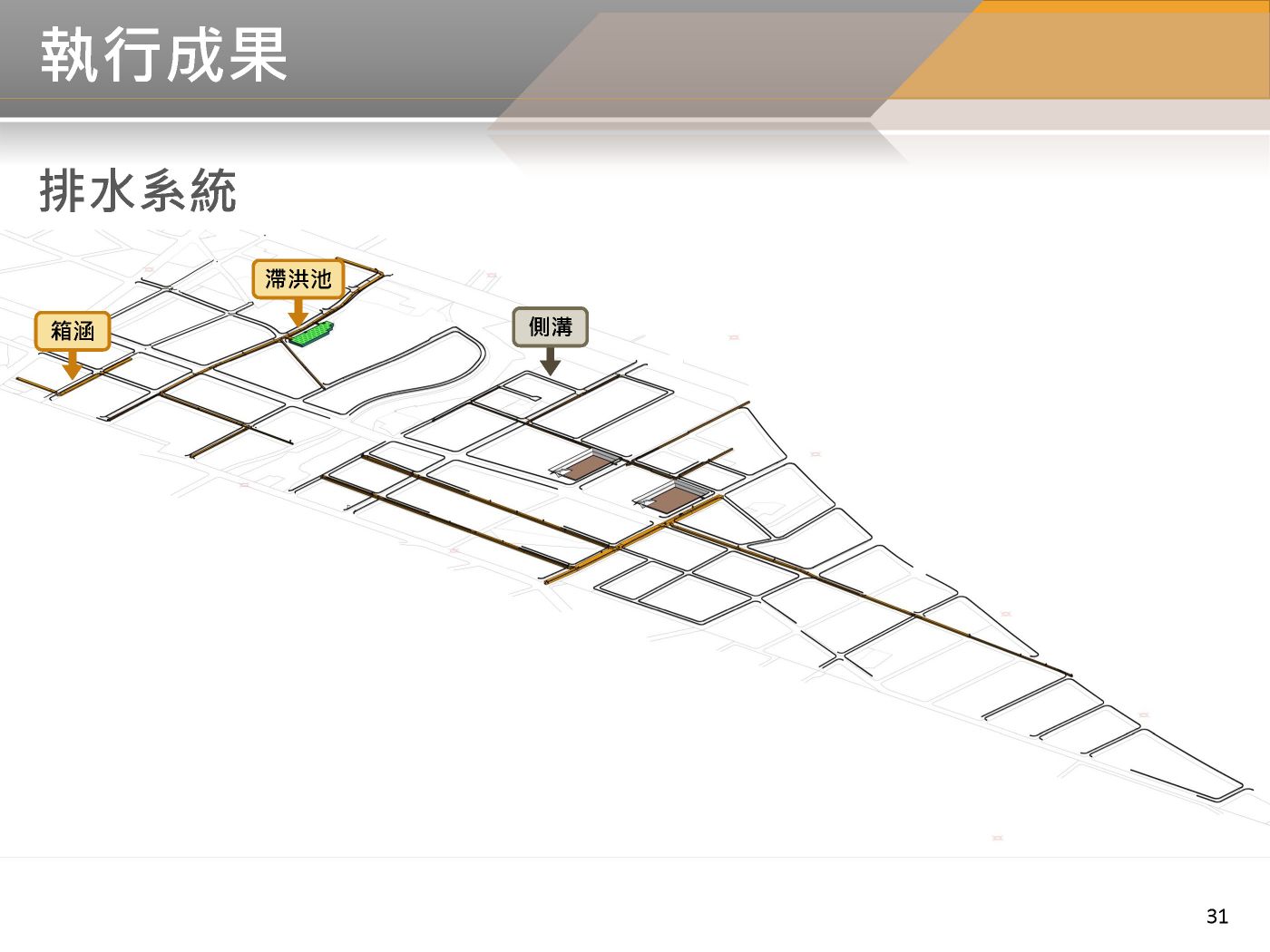

- 排水側溝工程道路10M-39-1、15M-10、20M-6-3已完成建置。
- 建置中
- 排水側溝工程道路15M-14建置中。
系統建置進度百分比
- 污水主幹管100%、污水用戶接管第一次變設100%、排水側溝第一次變設9.3%、排水箱涵第一次變設10.7%、共管第一次變更設計3.7%、道路第一次變更設計14.8%、照明第一次變更設計3.5%、交通第一次變更設計4.4%。
