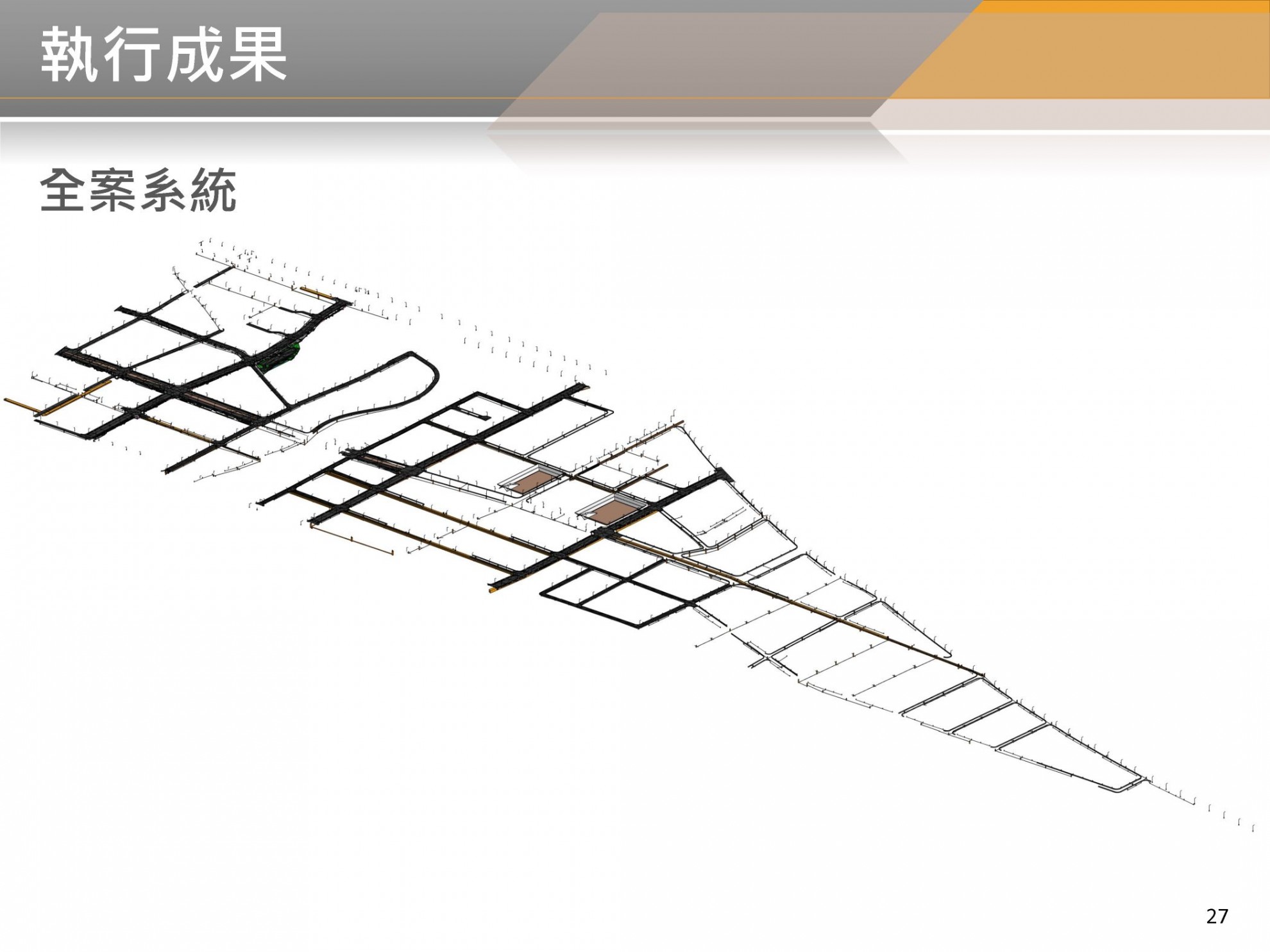

BIM模型建置進度
系統建置進度百分比
- 已完成

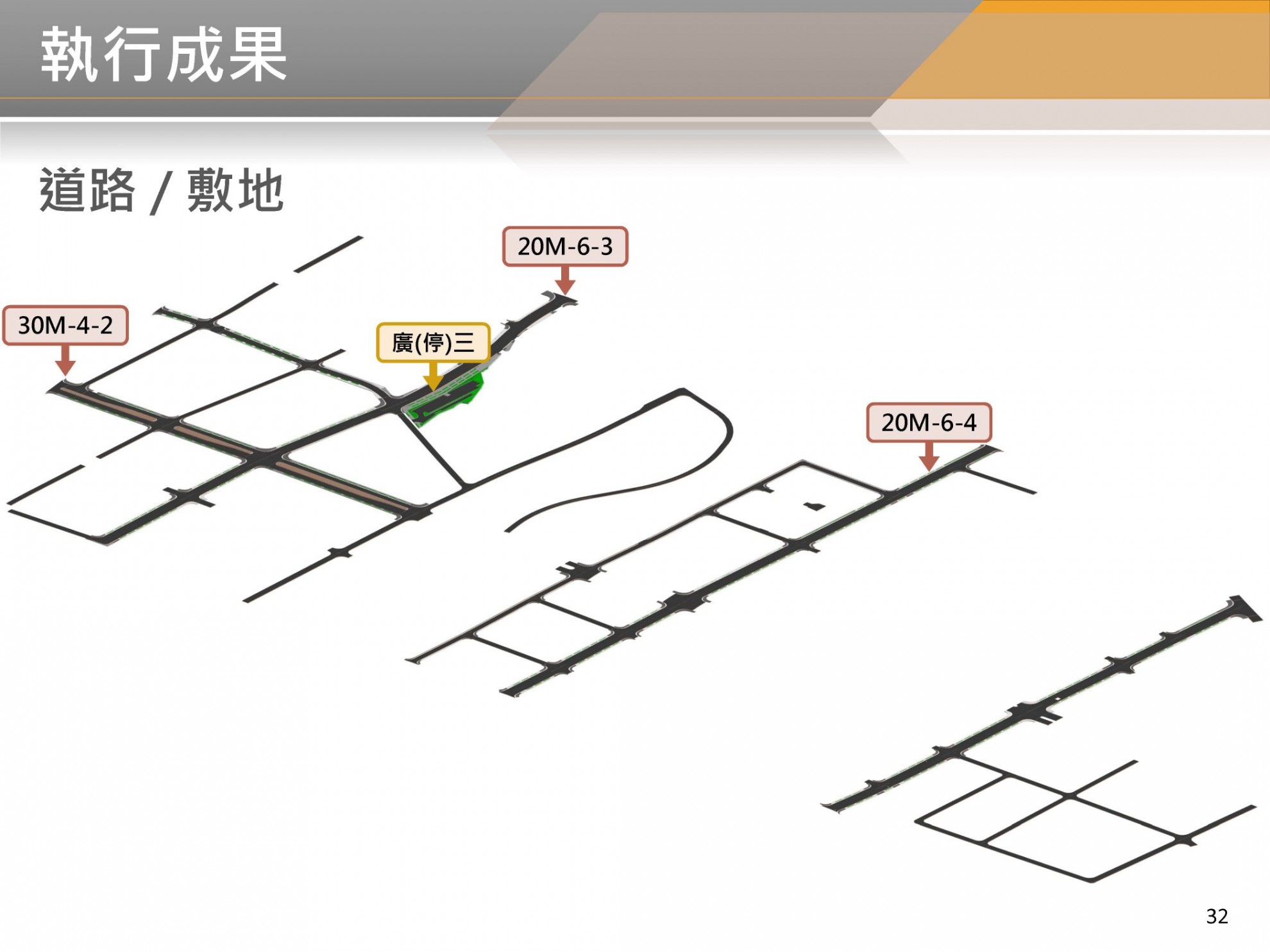

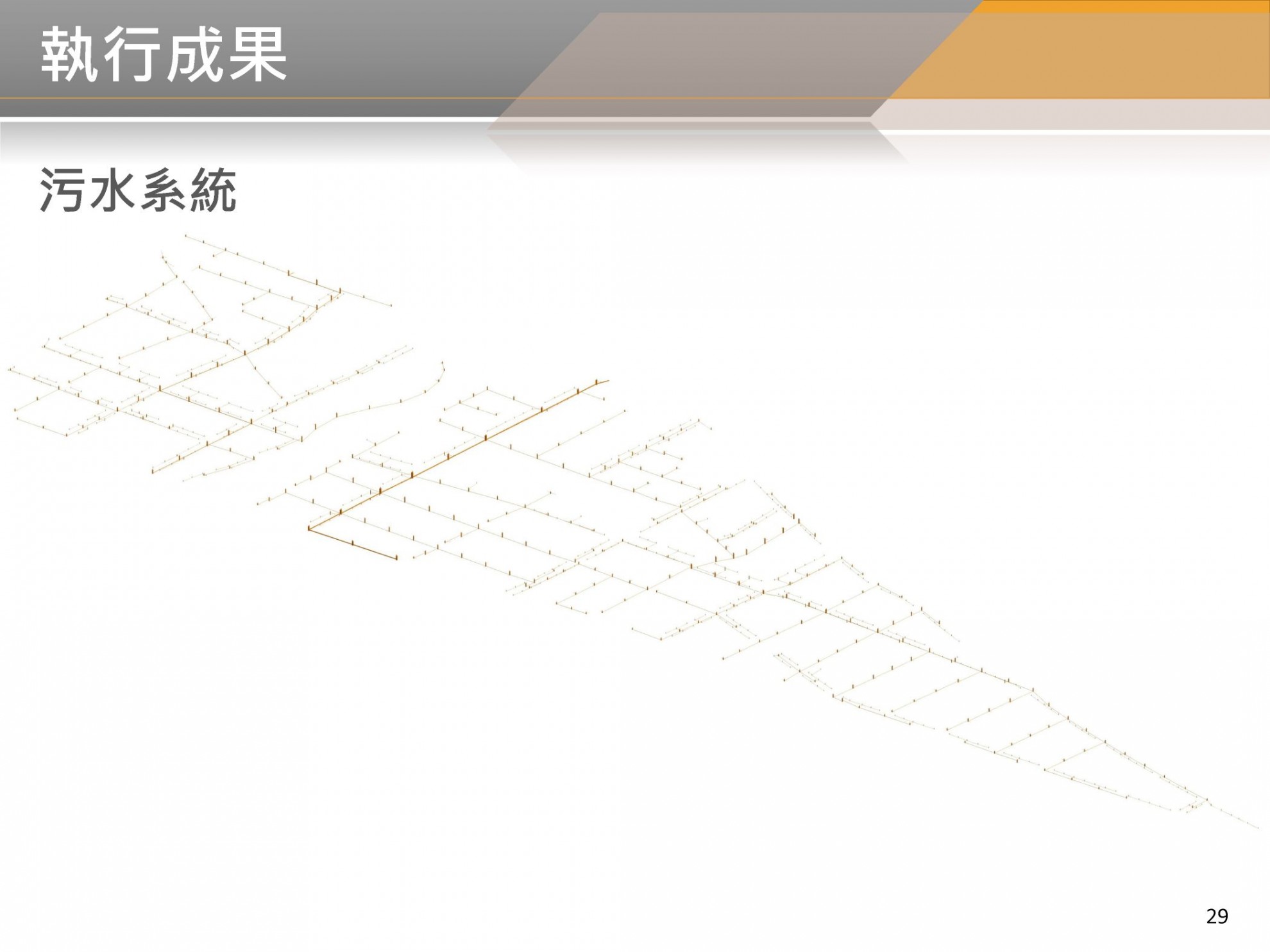

- 道路工程道路15M-11已完成建置。

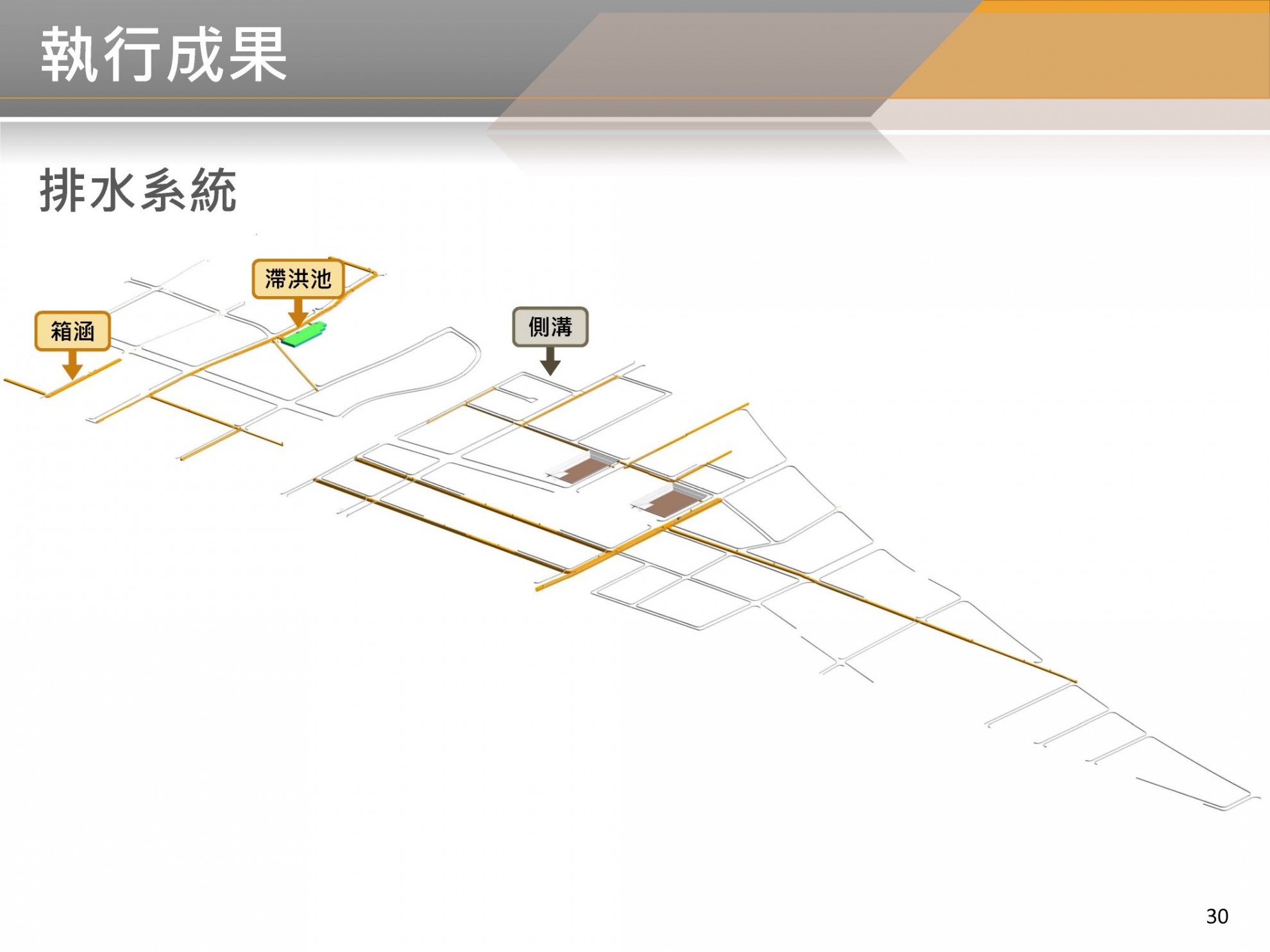

- 排水側溝工程道路15M-11已完成建置。

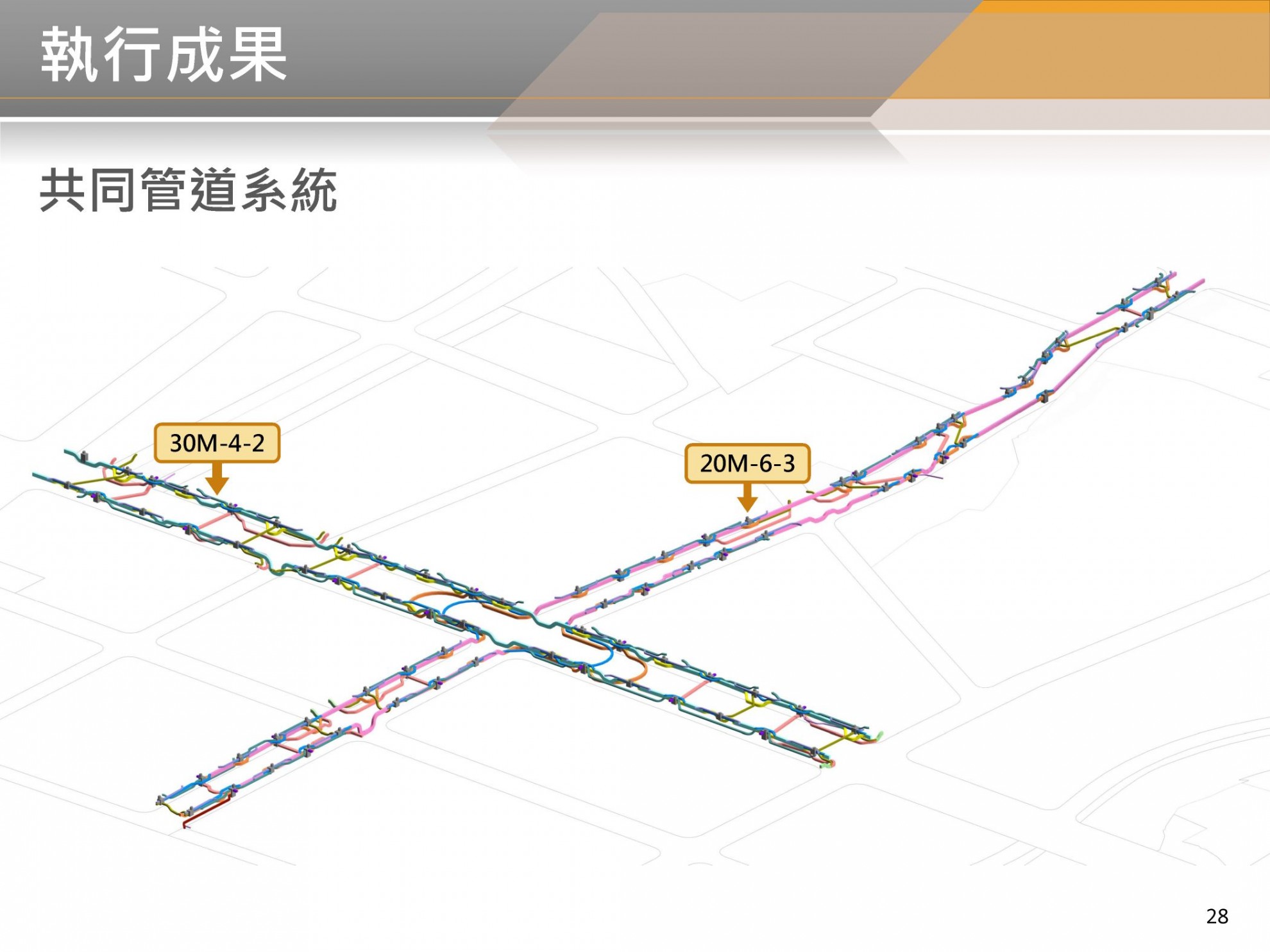

- 工同管道道路20M-6-3已完成建置。
- 建置中

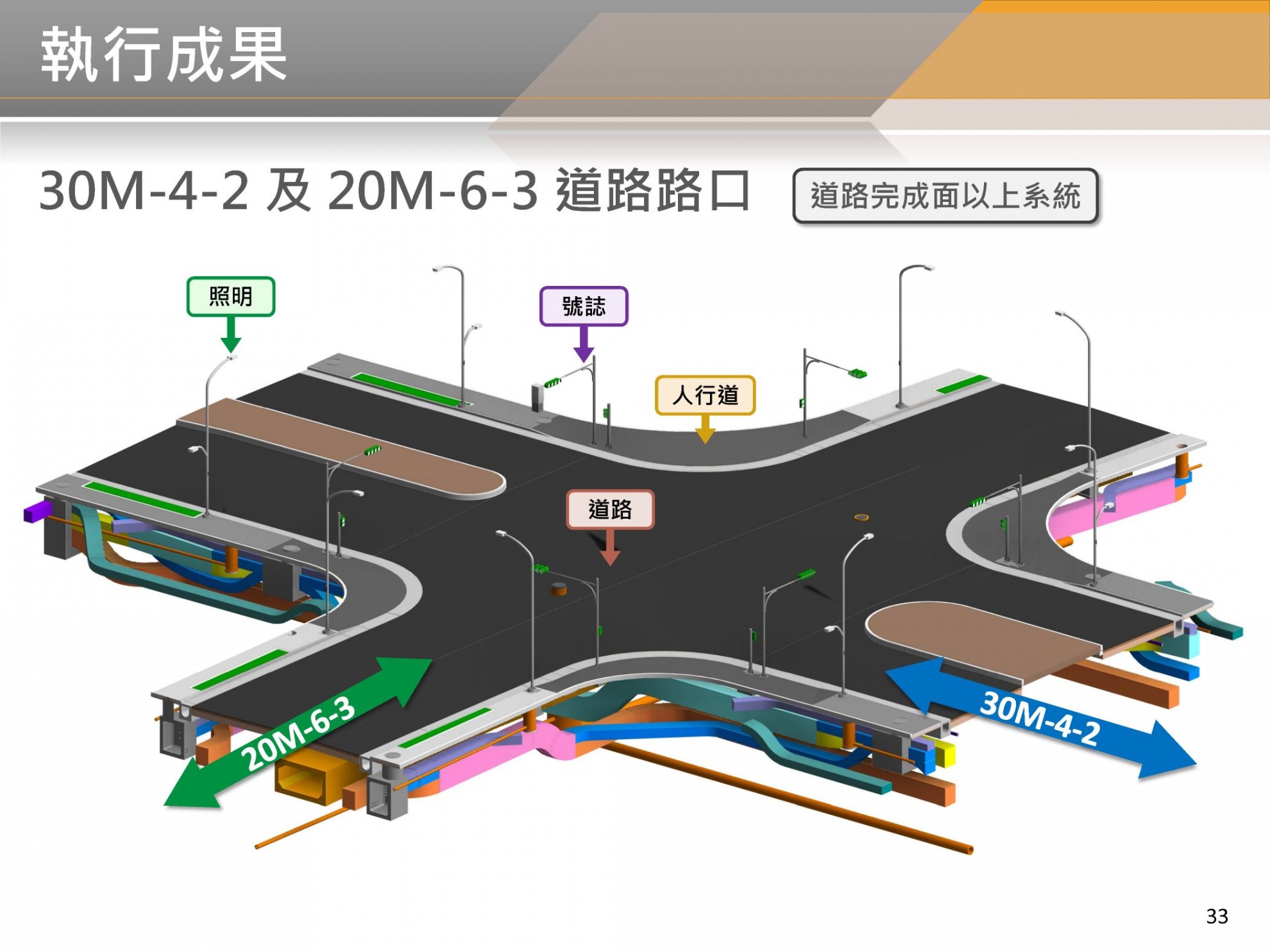

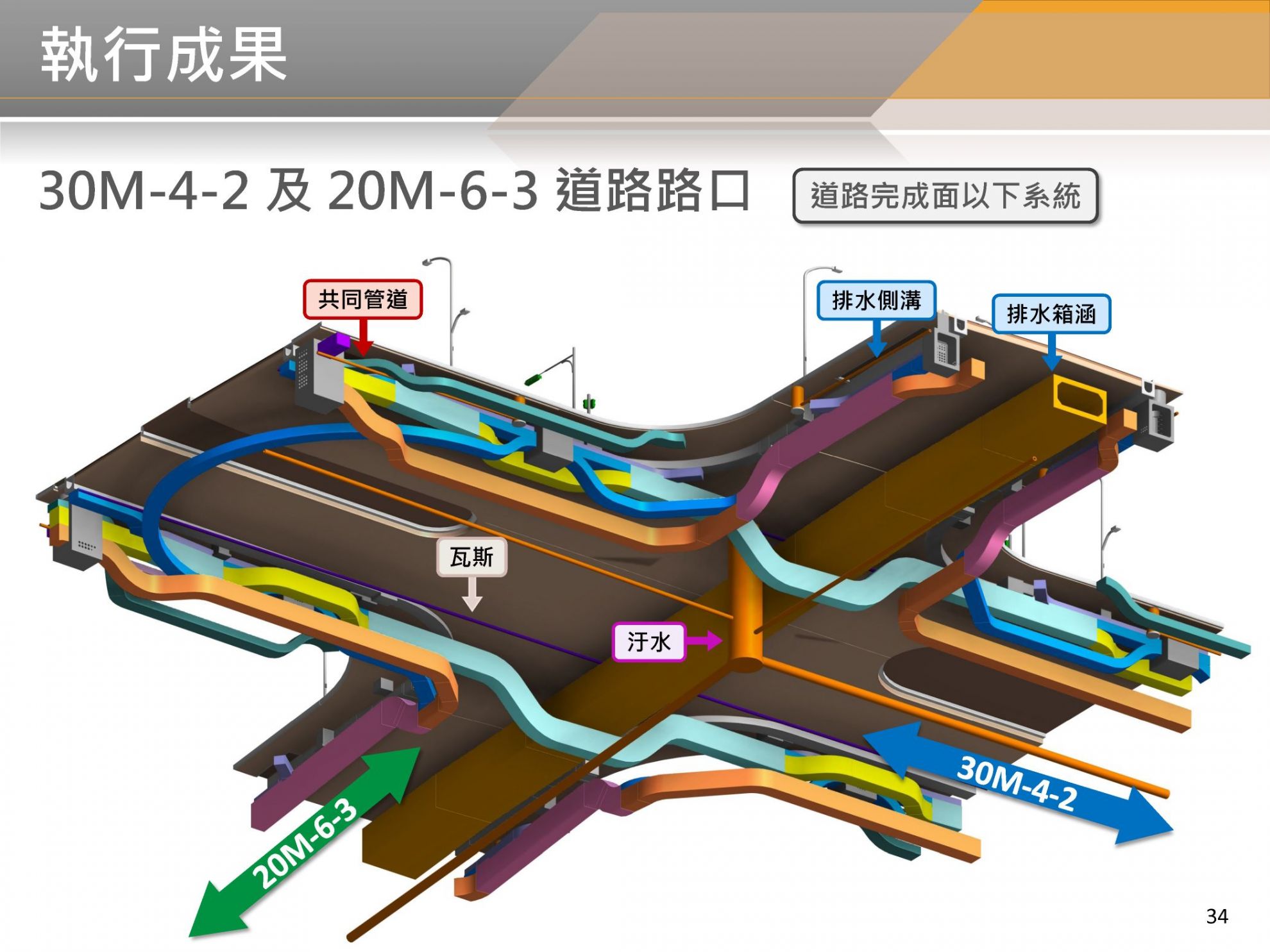

- 排水側溝工程道路20M-6-3建置中。
- 排水箱涵工程道路20M-6-7建置中。
系統建置進度百分比
- 污水主幹管100%、污水用戶接管第一次變設100%、排水側溝第一次變設2.7%、排水箱涵第一次變設10.7%、共管第一次變更設計3.7%、道路第一次變更設計11%、照明第一次變更設計3.5%、交通第一次變更設計4.4%。
