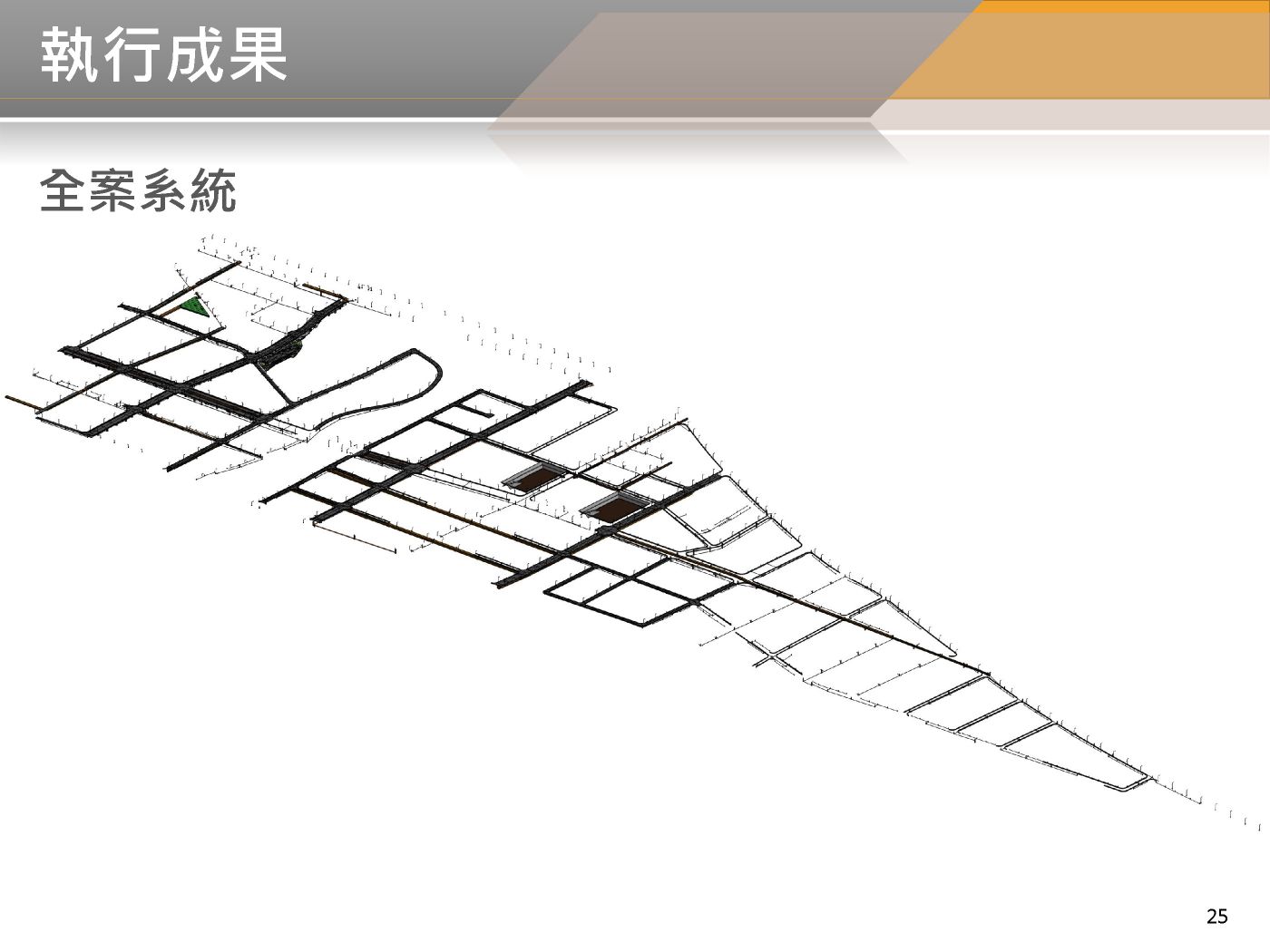

BIM模型建置進度
系統建置進度百分比
- 已完成

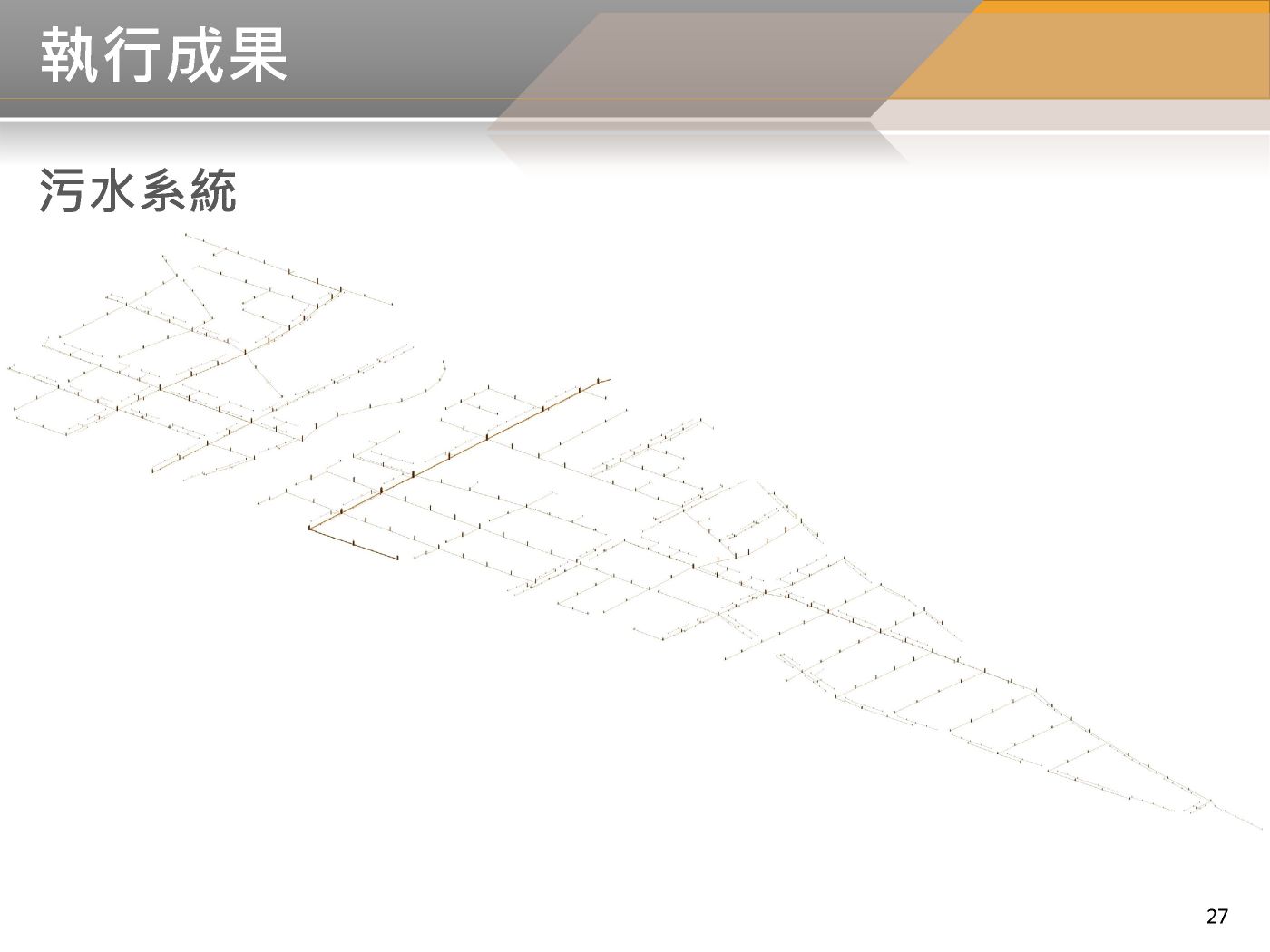

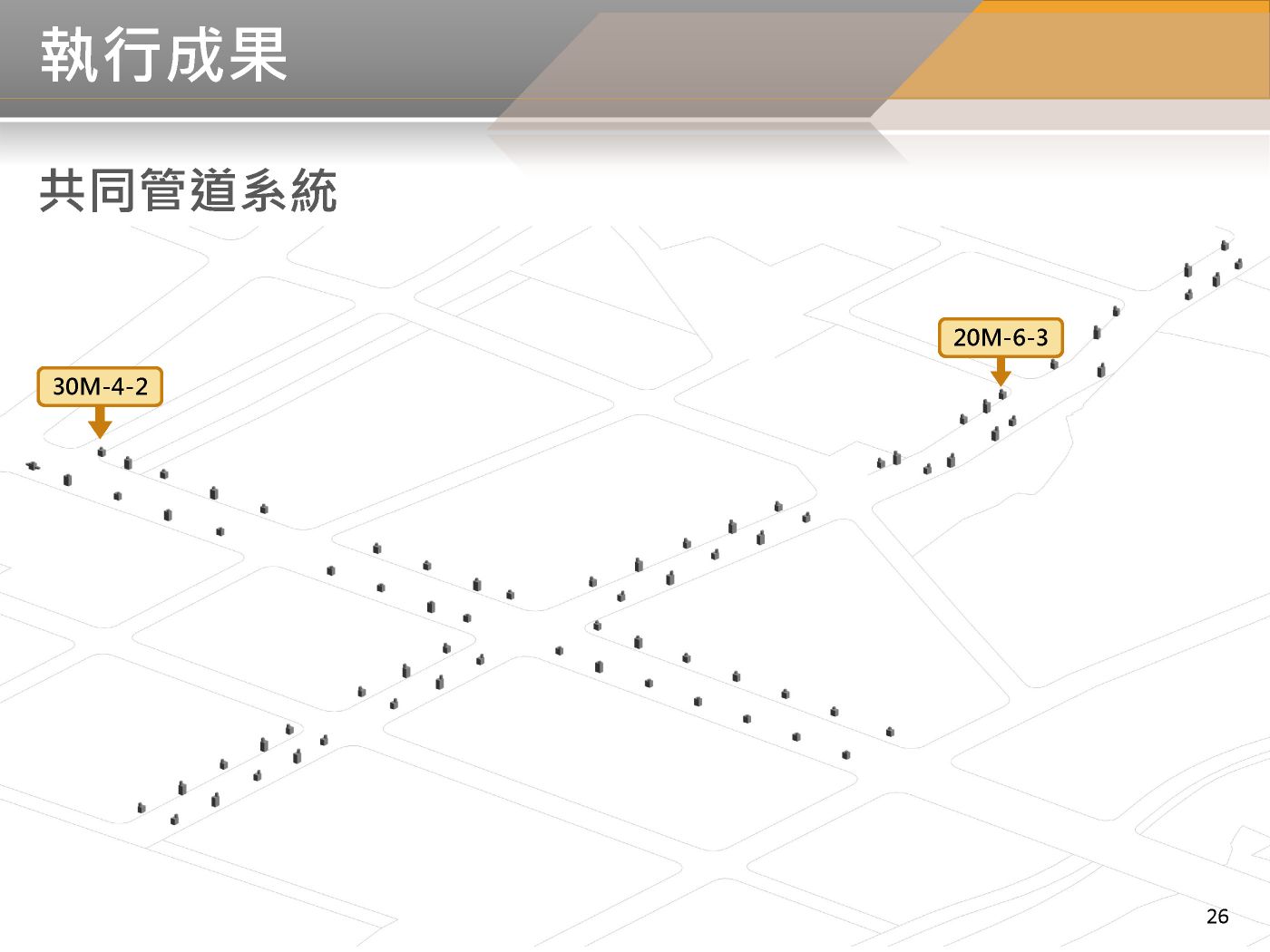

- 污水工程主幹管、用戶接管20M-6-4、20M-6-7、30M-4-2、20M-6-3已完成。

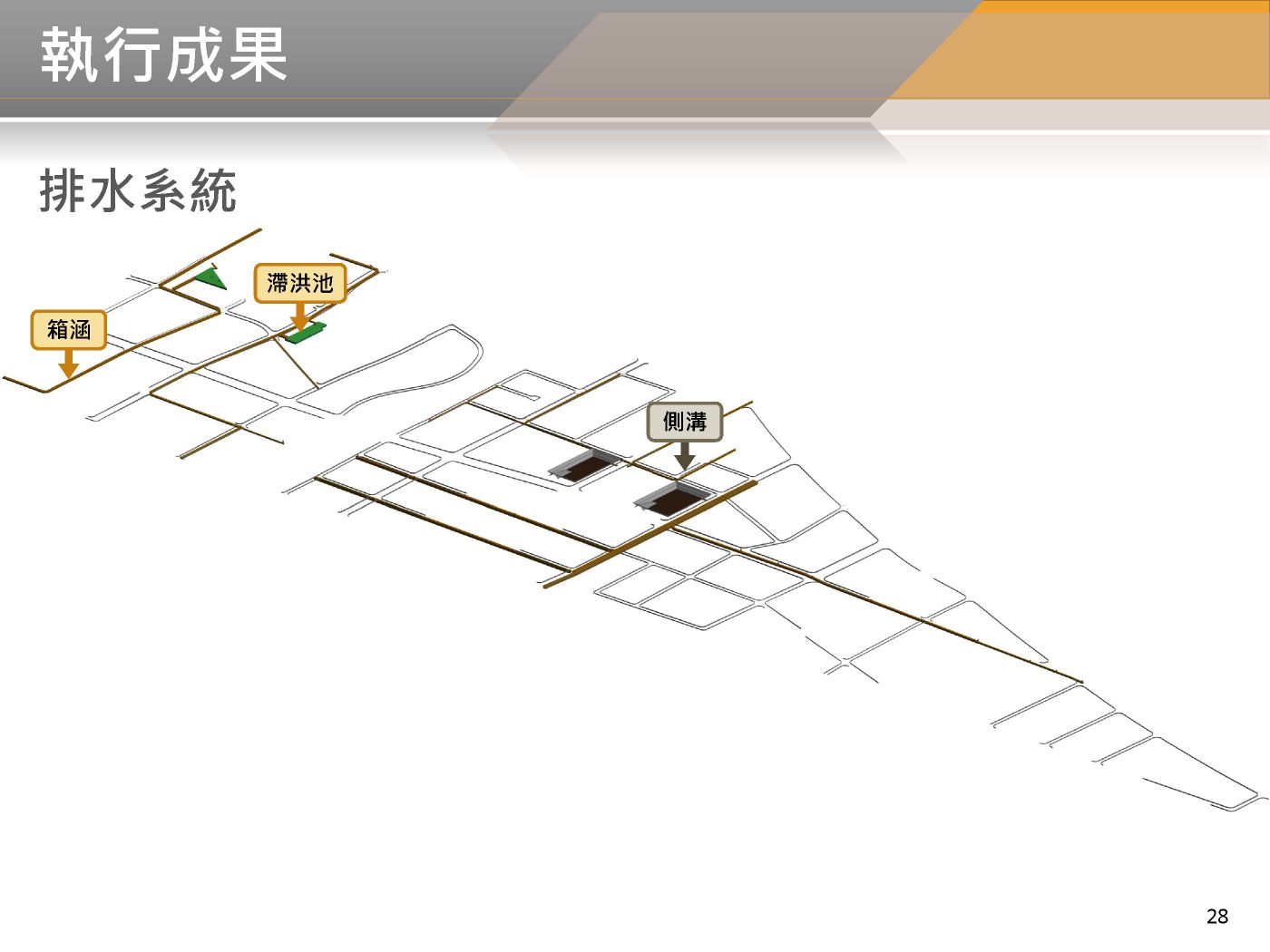

- 道路人行道景觀20M-6-4、20M-6-7、30M-4-2、20M-6-3已完成。

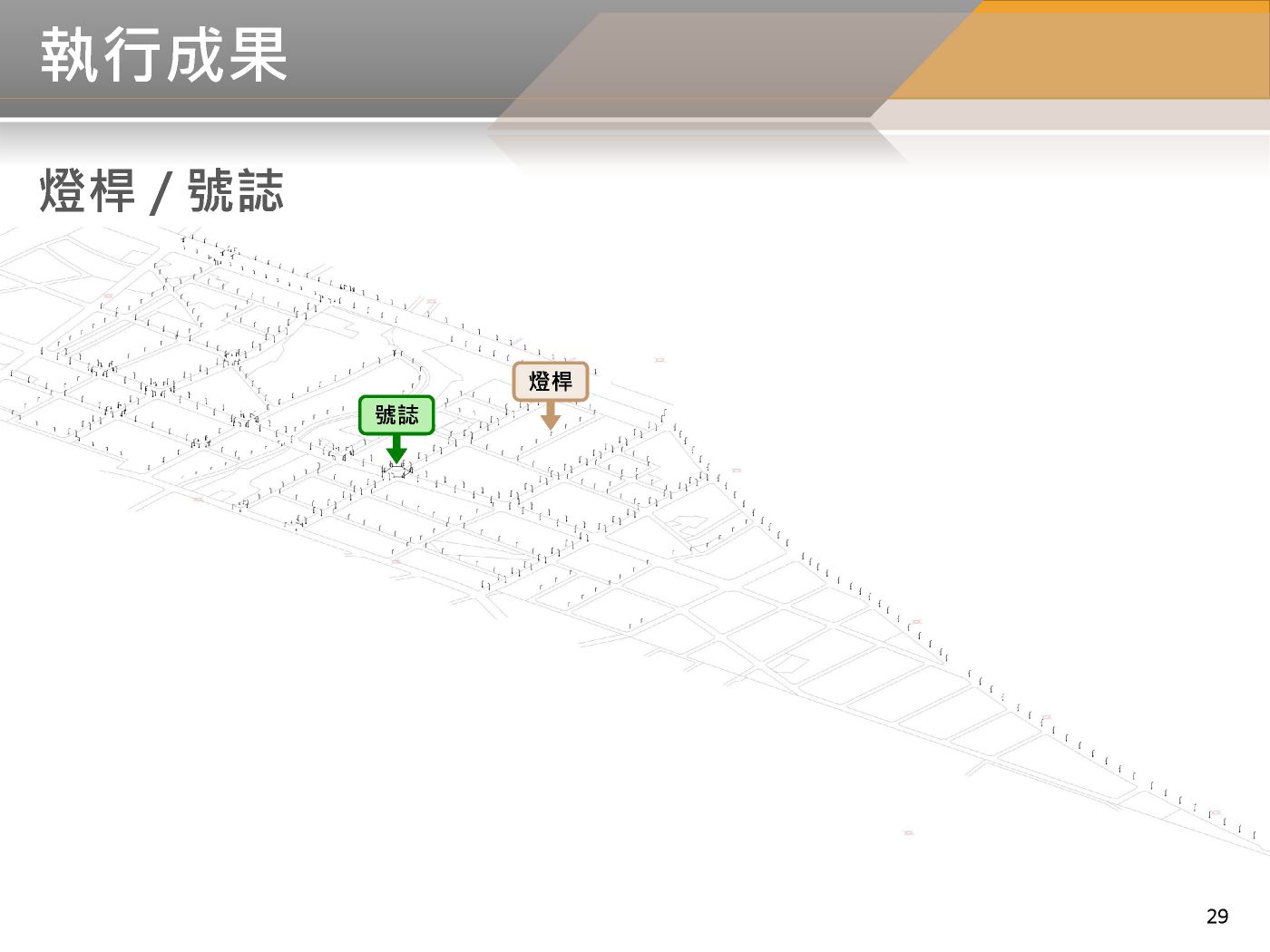

- 照明、號誌30M-4-2、20M-6-3已完成。
- 建置中

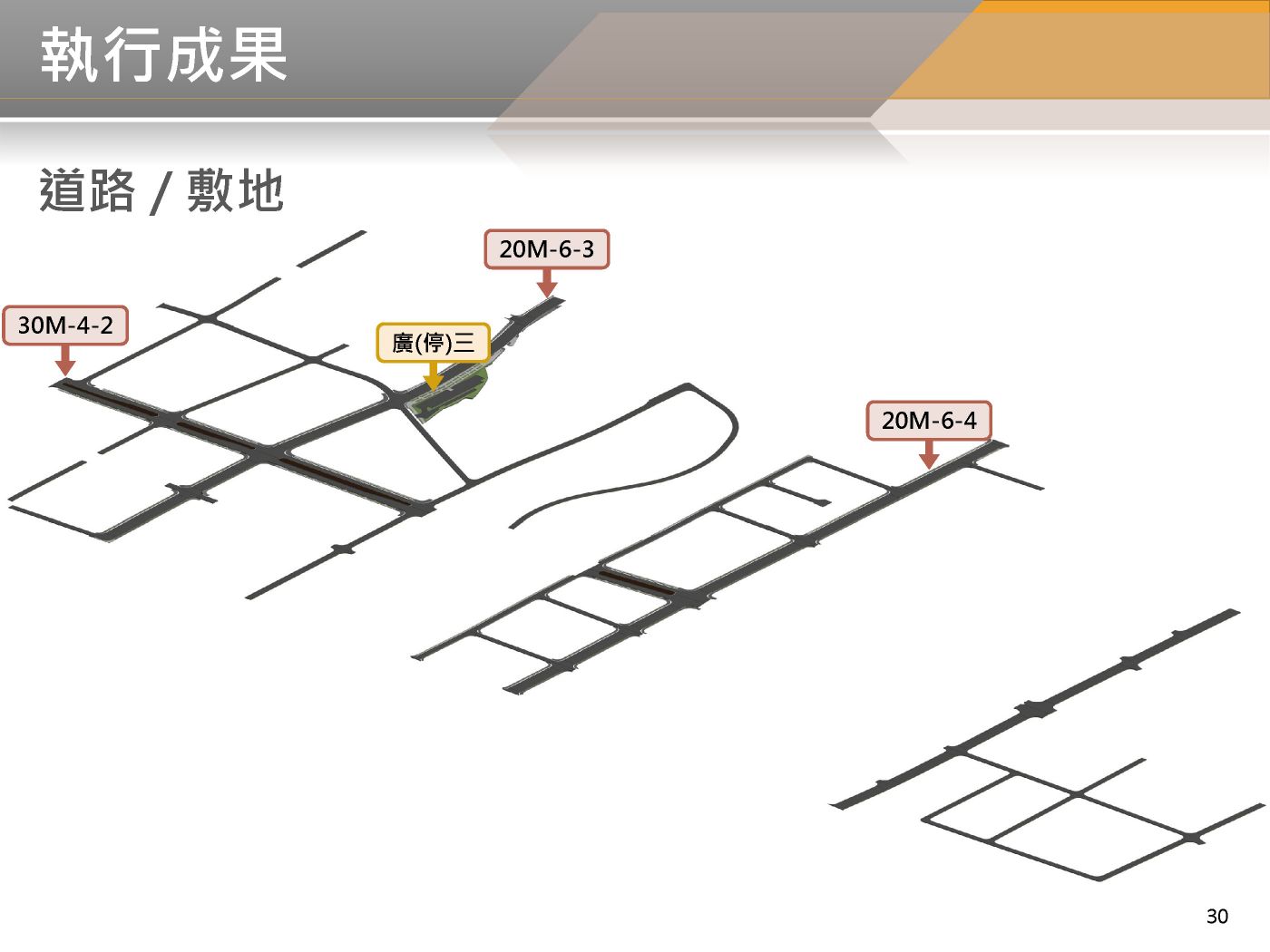

- 道路工程20M-6-4、10M-36、10M-39、10M-40、10M-52-1
系統建置進度百分比
- 污水主幹管100%、污水用戶接管第一次變設100%、排水側溝第一次變設1.8%、排水箱涵第一次變設66.7%、共管第一次變更設計0.8%、道路第一次變更設計6.1%、照明第一次變更設計3.5%、交通第一次變更設計4.4%。
