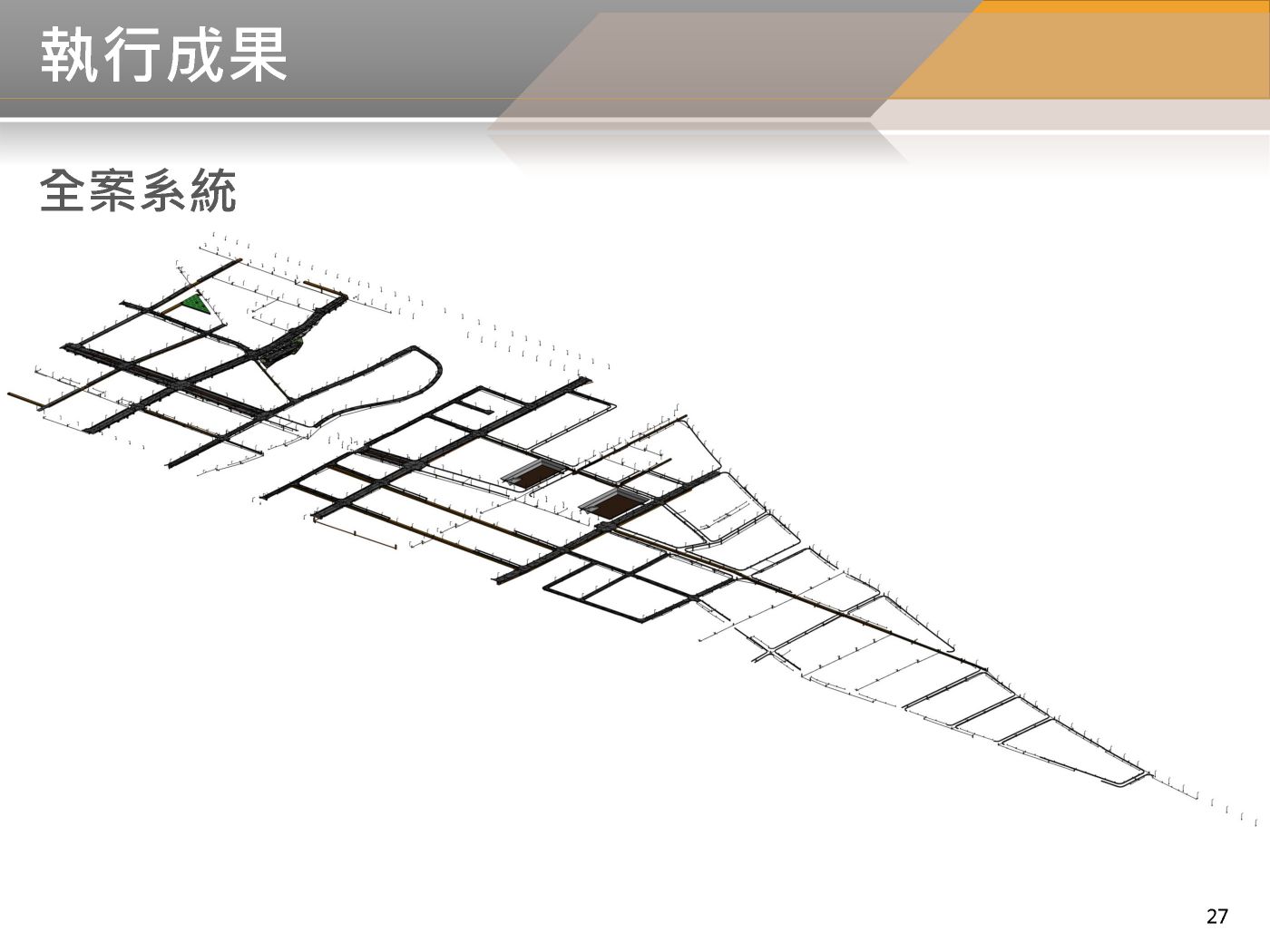

BIM模型建置進度
系統建置進度百分比
- 已完成

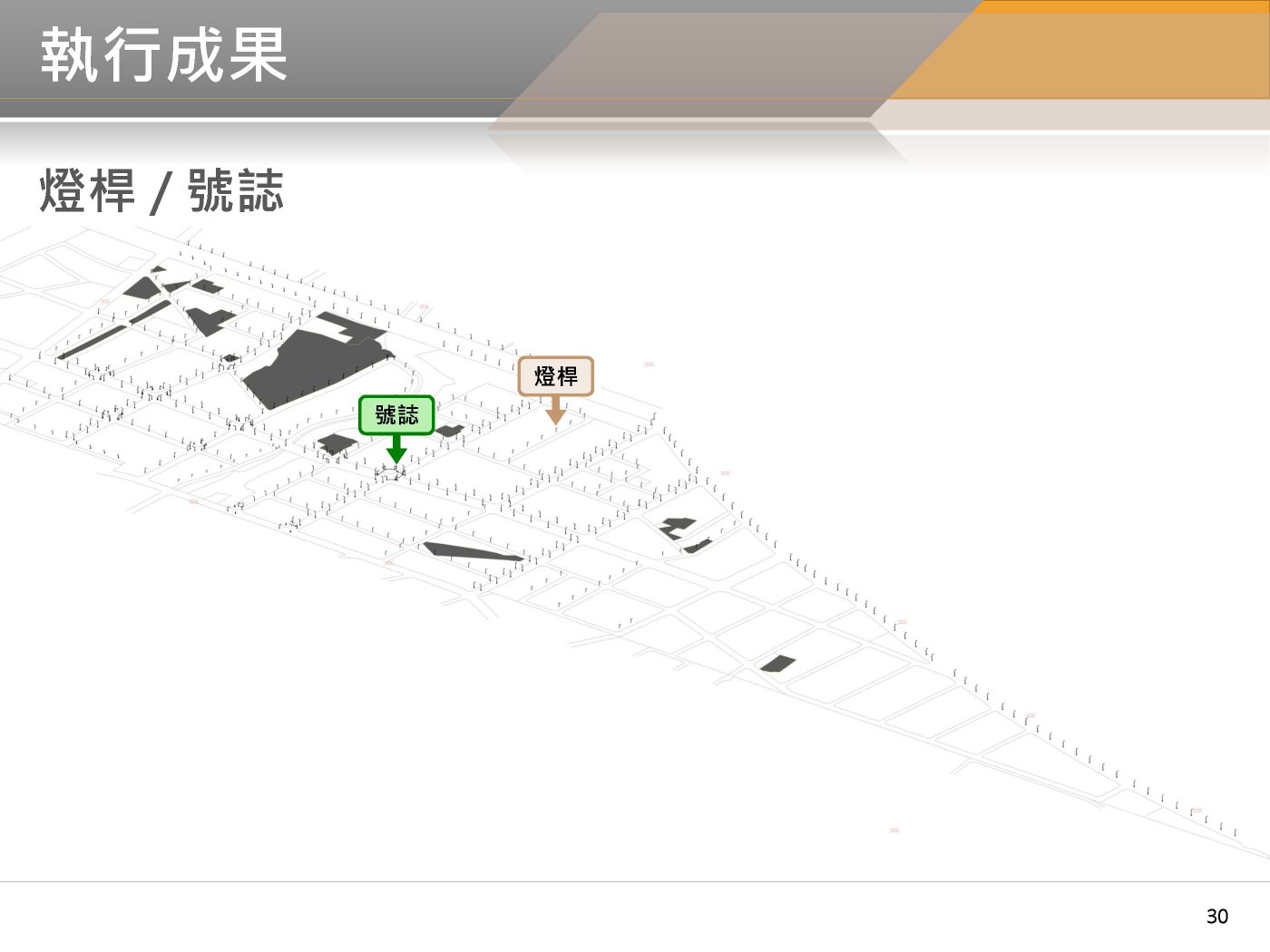

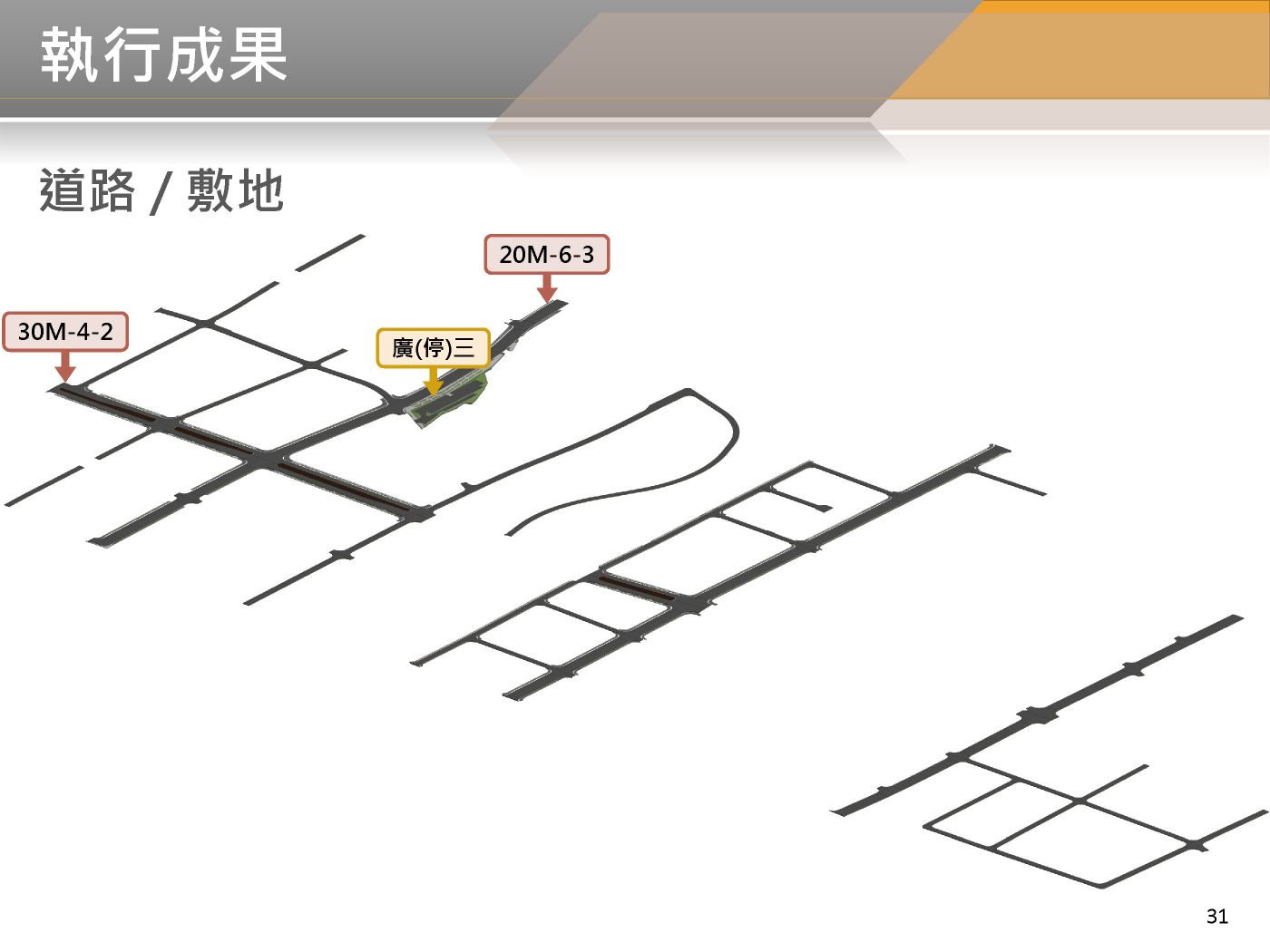

- 照明道路30M-4-2。
- B建置中
- 共同管道道路30M-4-2、20M-6-3。
- 照明工程道路20M-6-3、廣停三。
- 交通號誌道路20M-6-3。

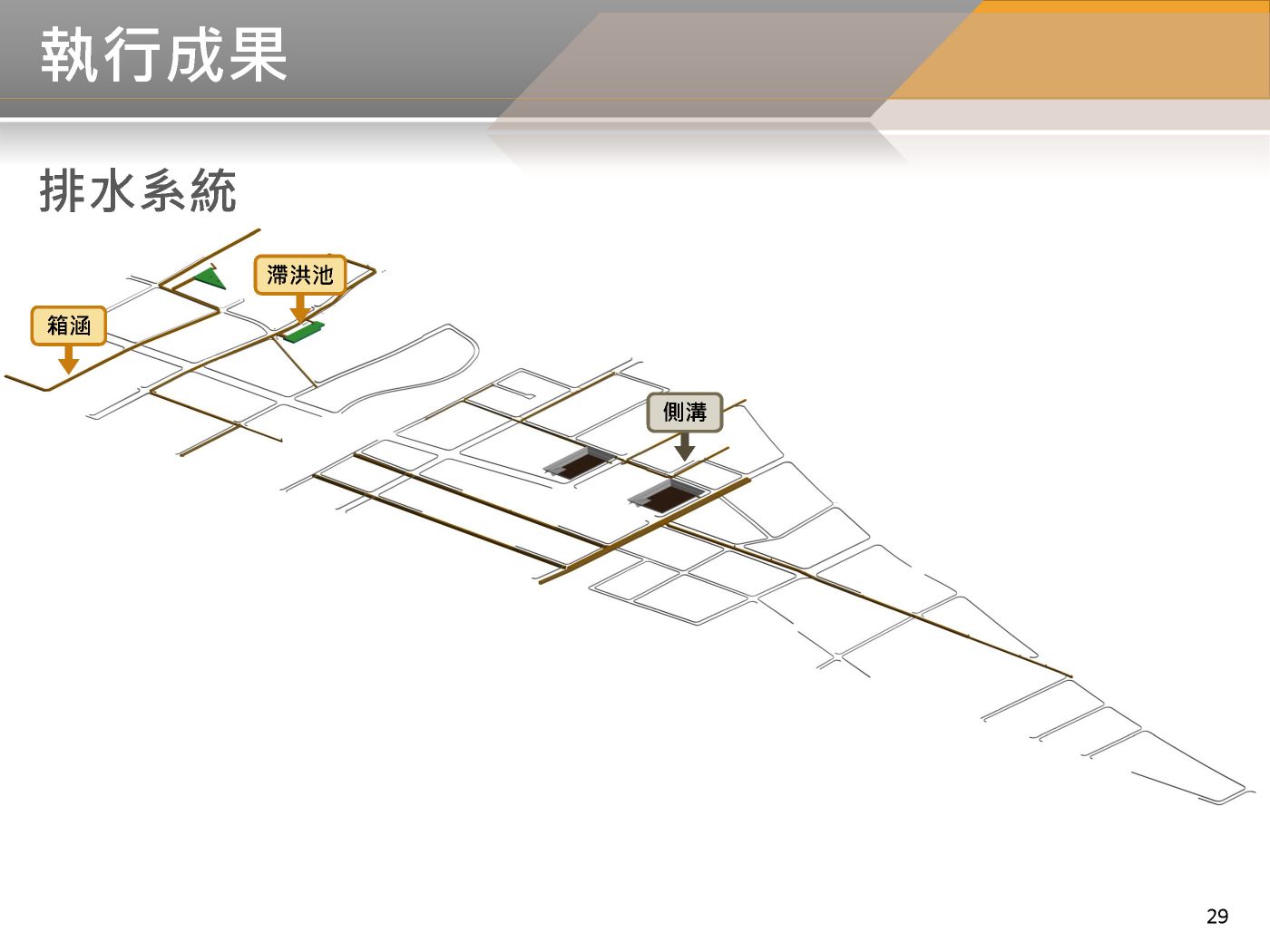

- 排水箱涵道路15M-14、10M40、20M-6-7、20M-6-4、10M-48、10M-47、10M-45、10M-43。
系統建置進度百分比

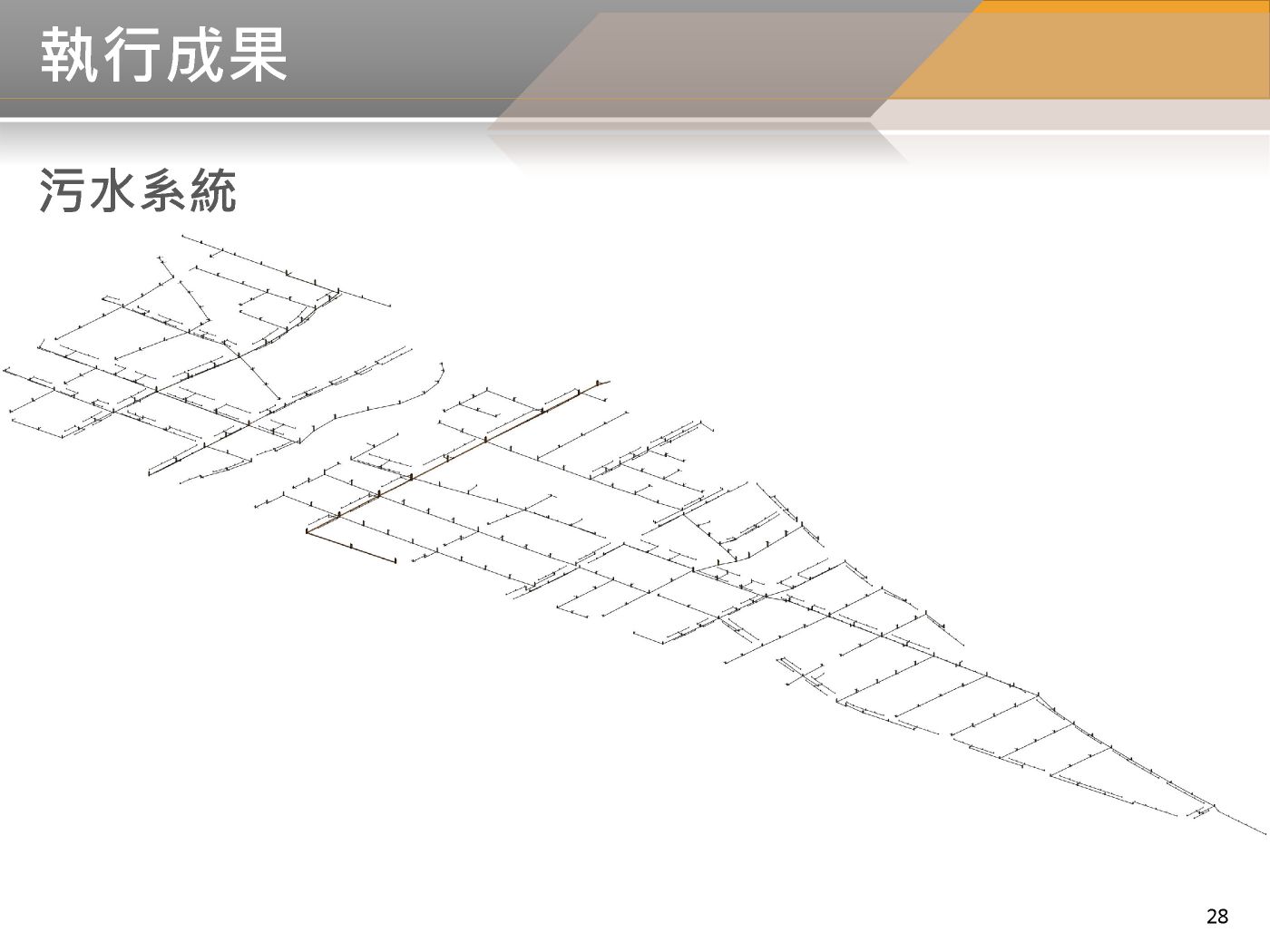

- 污水主幹管100%、污水用戶接管第一次變設100%、排水側溝第一次變設1.8%、排水箱涵第一次變設66.7%、共管第一次變更設計0.8%、道路第一次變更設計4.4%、照明第一次變更設計3.5%、交通第一次變更設計4.4%。
