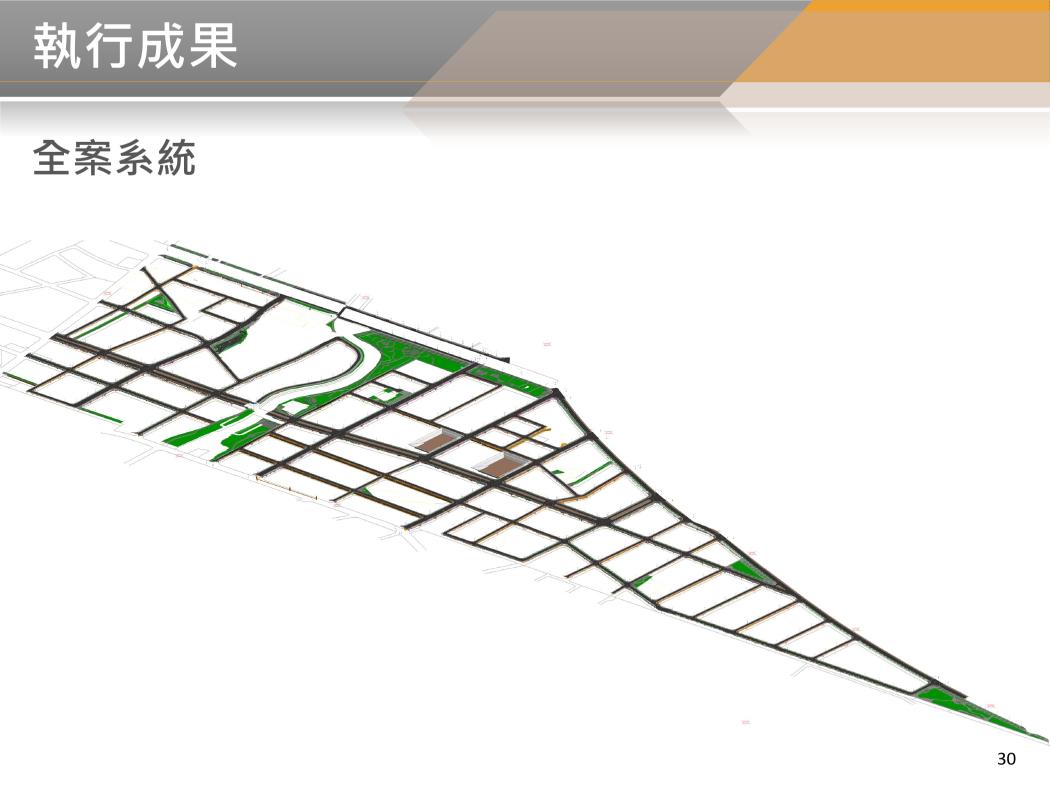

BIM模型建置進度
- 報竣送審
- 道路、人行道及景觀工程完成道路
- 廣(停)三
- 排水箱涵(含滯洪池)工程完成道路
- 廣(停)三
- 照明號誌工程完成道路
- 廣(停)三
- 道路、人行道及景觀工程完成道路
- 已完成

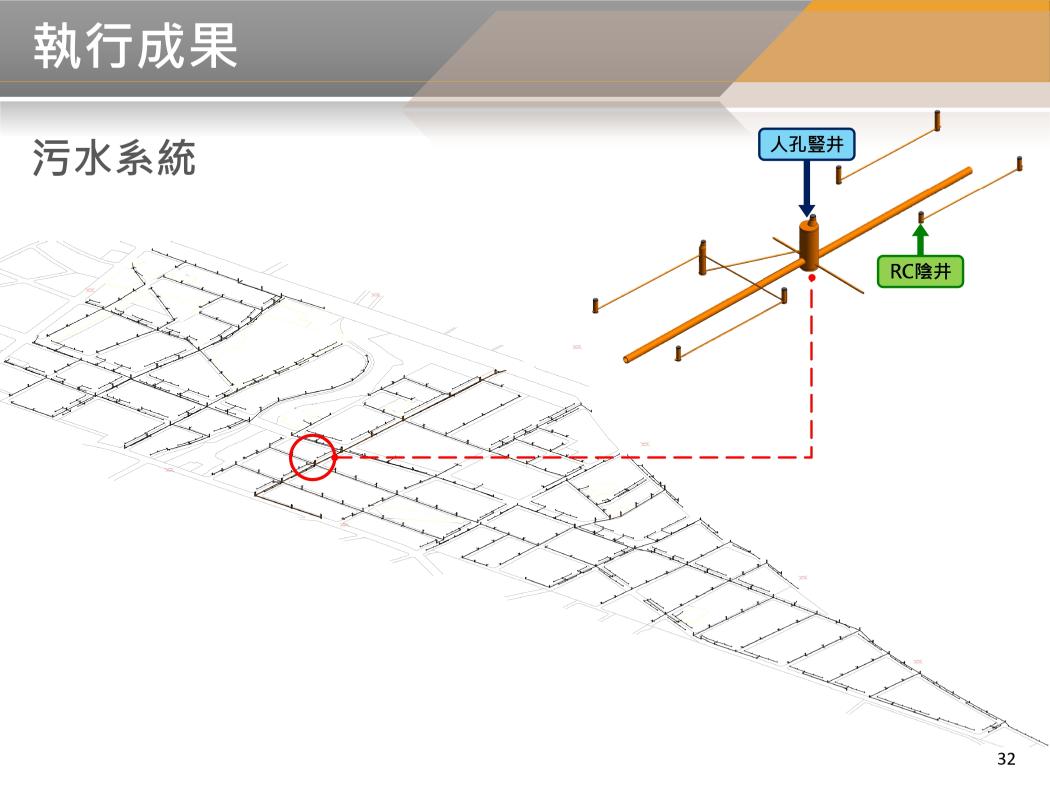

- 污水工程完成道路

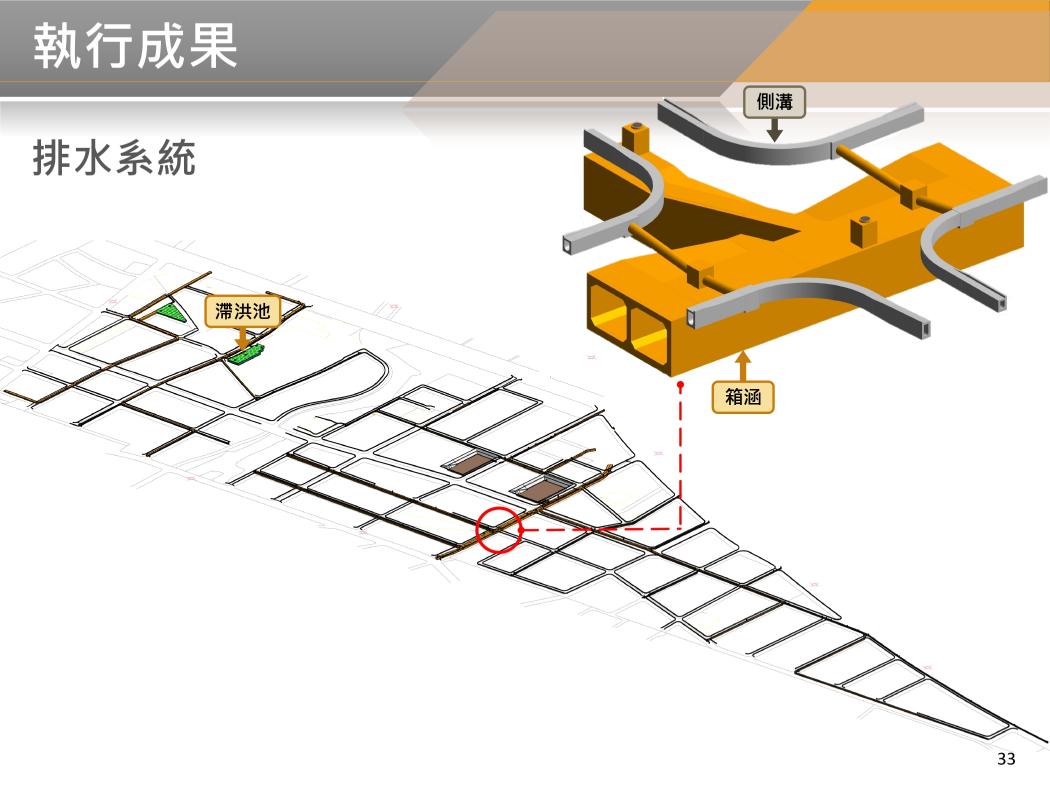

- 排水箱涵(含滯洪池)工程完成道路
- 道路、人行道及景觀工程完成道路
- 排水箱涵(含滯洪池)工程完成道路

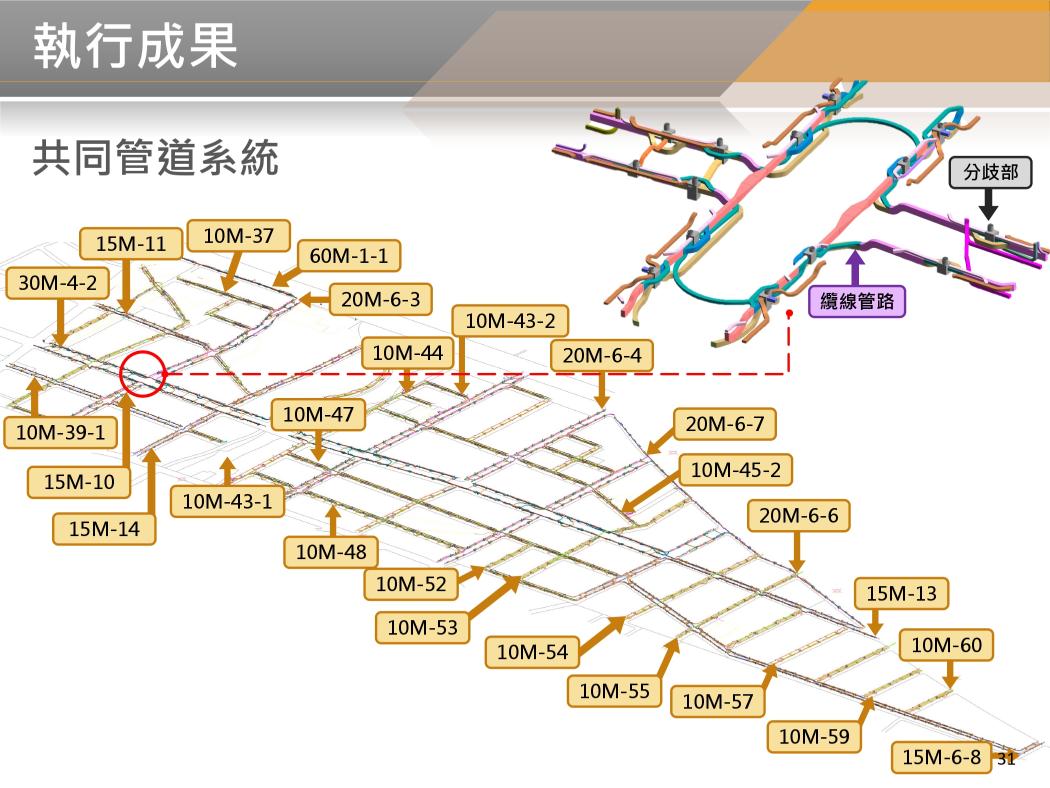

- 共同管道工程完成道路
- 排水側溝工程完成道路

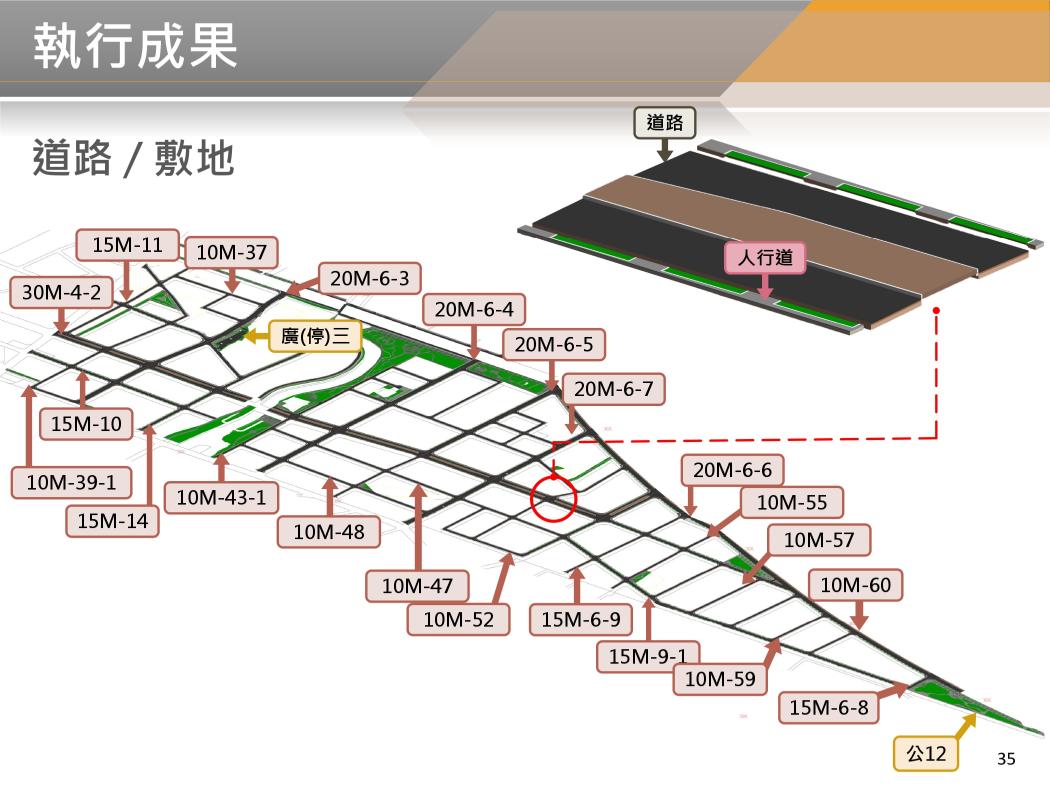

- 20M-6-4、20M-6-7、30M-4-2(第一工區)、20M-6-3、10M-39-1、15M-11、15M-10、15M-14、10M-43、10M-48、10M-44、10M-52、10M-45-2、10M-55、10M-37、10M-57、10M-53-1、15M-9-1、10M-42。

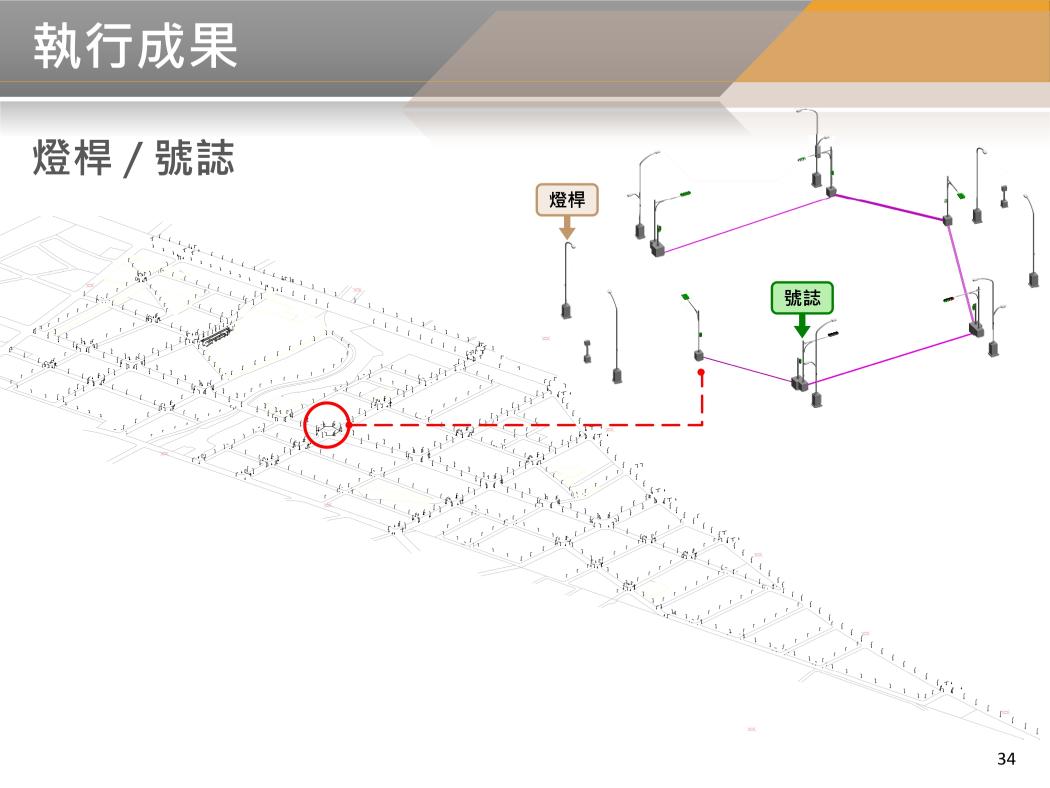

- 照明號誌工程完成道路
- 廣(停)三、20M-6-4、30M-4-2(第一工區)、20M-6-3、10M-39-1、15M-11、10M-52、10M-45-2、10M-55、20M-6-7、15M-14、10M-44、10M-37、15M-10、10M-48、10M-53-1、10M-42、15M-9-1、10M-43。
- 建置中
- 排水側溝工程建置中道路:10M-56。
- 照明號誌工程建置中道路:10M-56。
圖說依據:2022年11月04日第一次變更設計圖、2023年08月18日第二次變更設計圖。
