20230624本日天氣 : 上午晴、下午晴
本日施作項目

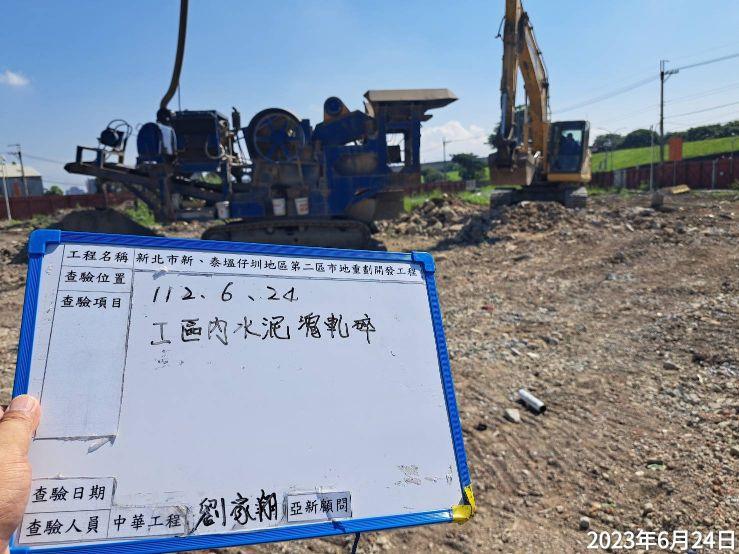

- 整地土方工程:植栽區回填及整地/工區內廢棄物搬運磚造,水泥塊放置軋碎

- 道路工程:20M-6-3替代道路(南口)場鑄溝蓋養護/20m-6-4構造物回填及路堤填築

- 排水工程:20M-6-3(B309-2)牆身及測牆模板施作
- 汙水工程:滲漏水工程G03,G04,G05,G06,G07,G08管線與人孔合併漏水試驗準備

- 共管工程:30M-4-2 E-14,15M-11 E-06,T-06人孔設置

- B8類廢棄物運棄:分類

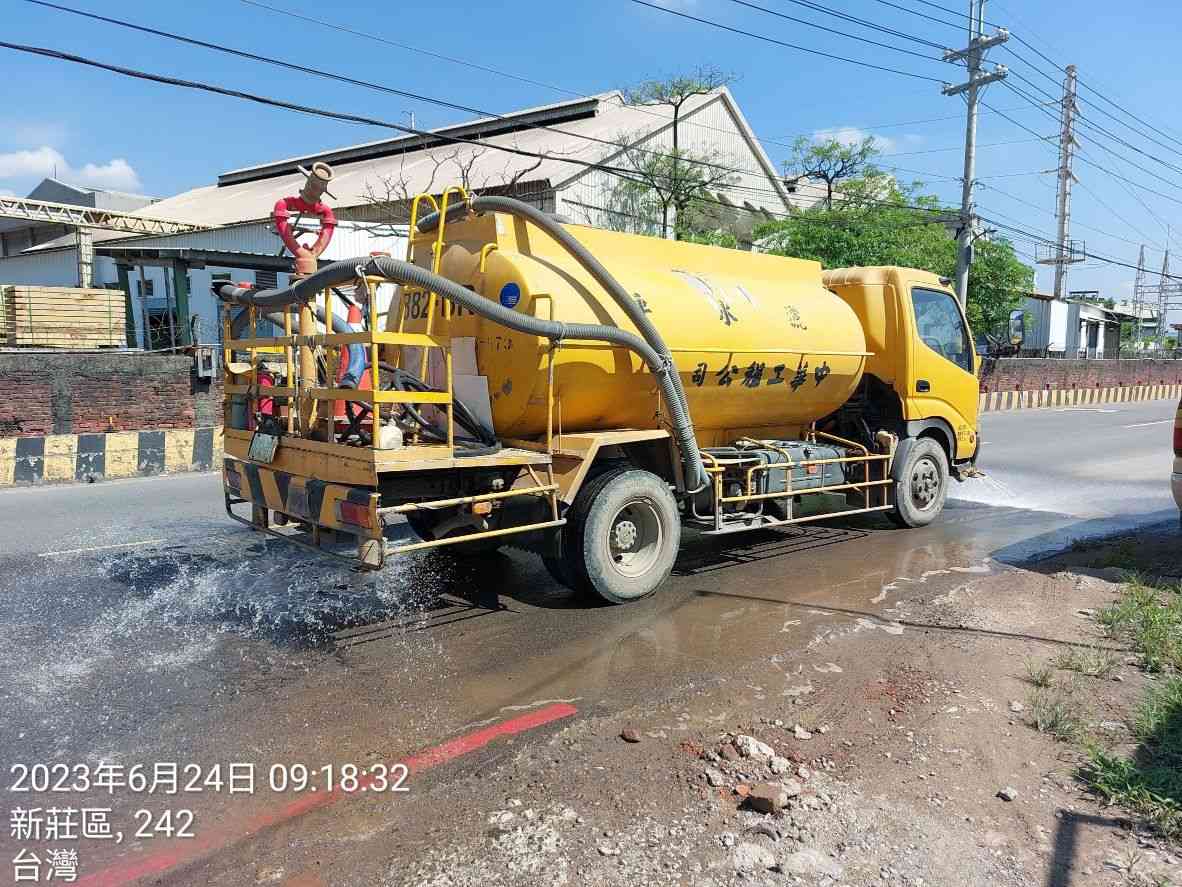

- 管理維護:中華、泰勞(勤前教育)/瓊林南路(路面清洗)
