20240824本日天氣 : 上午晴、下午晴
本日施作項目

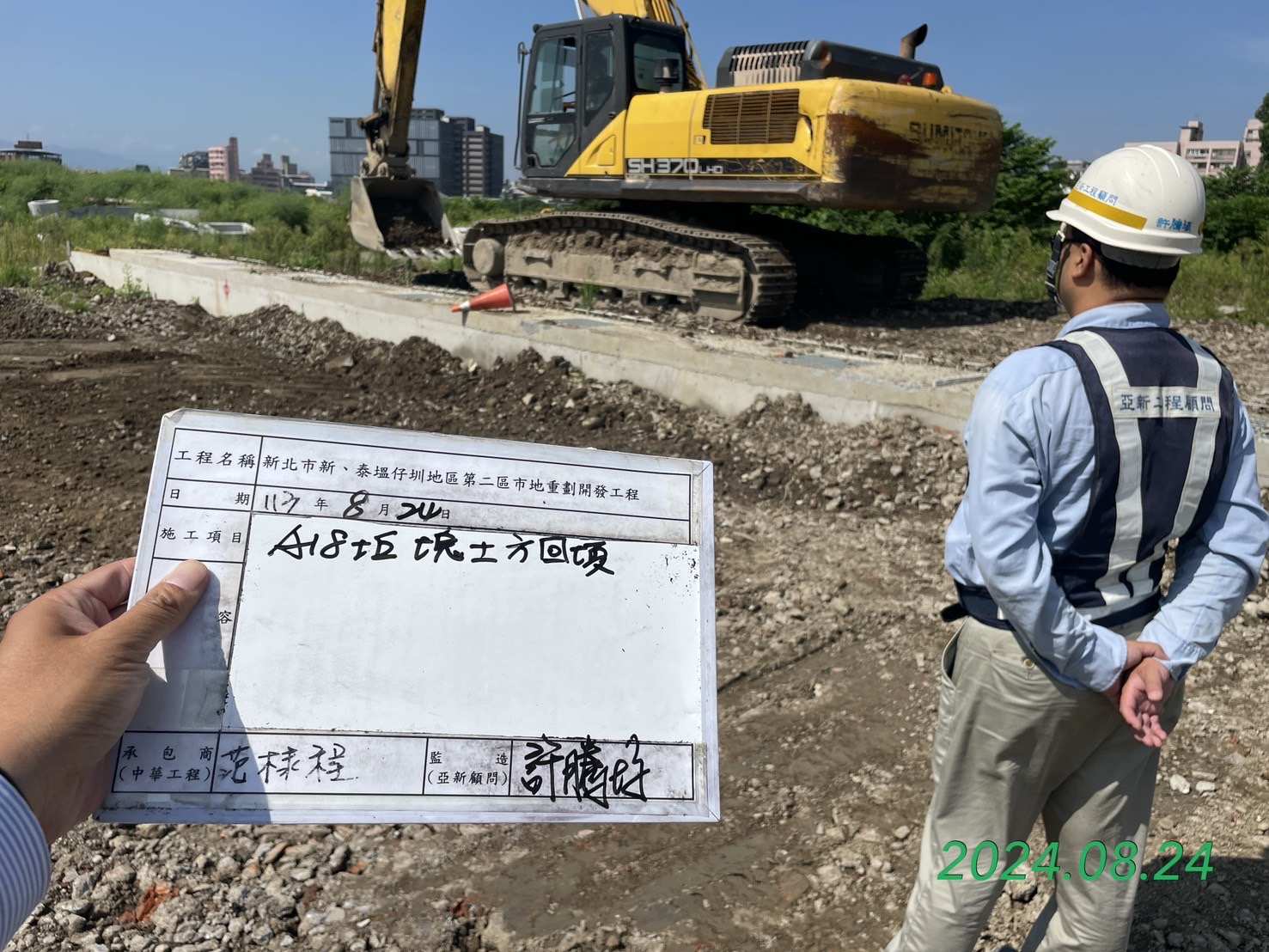

  • 1.整地土方工程:A18坵塊土方回填/20 M-6-6箱函1k+230 -01k+400土方回填/工區內廢棄物搬運/磚造水泥塊放置區軋碎

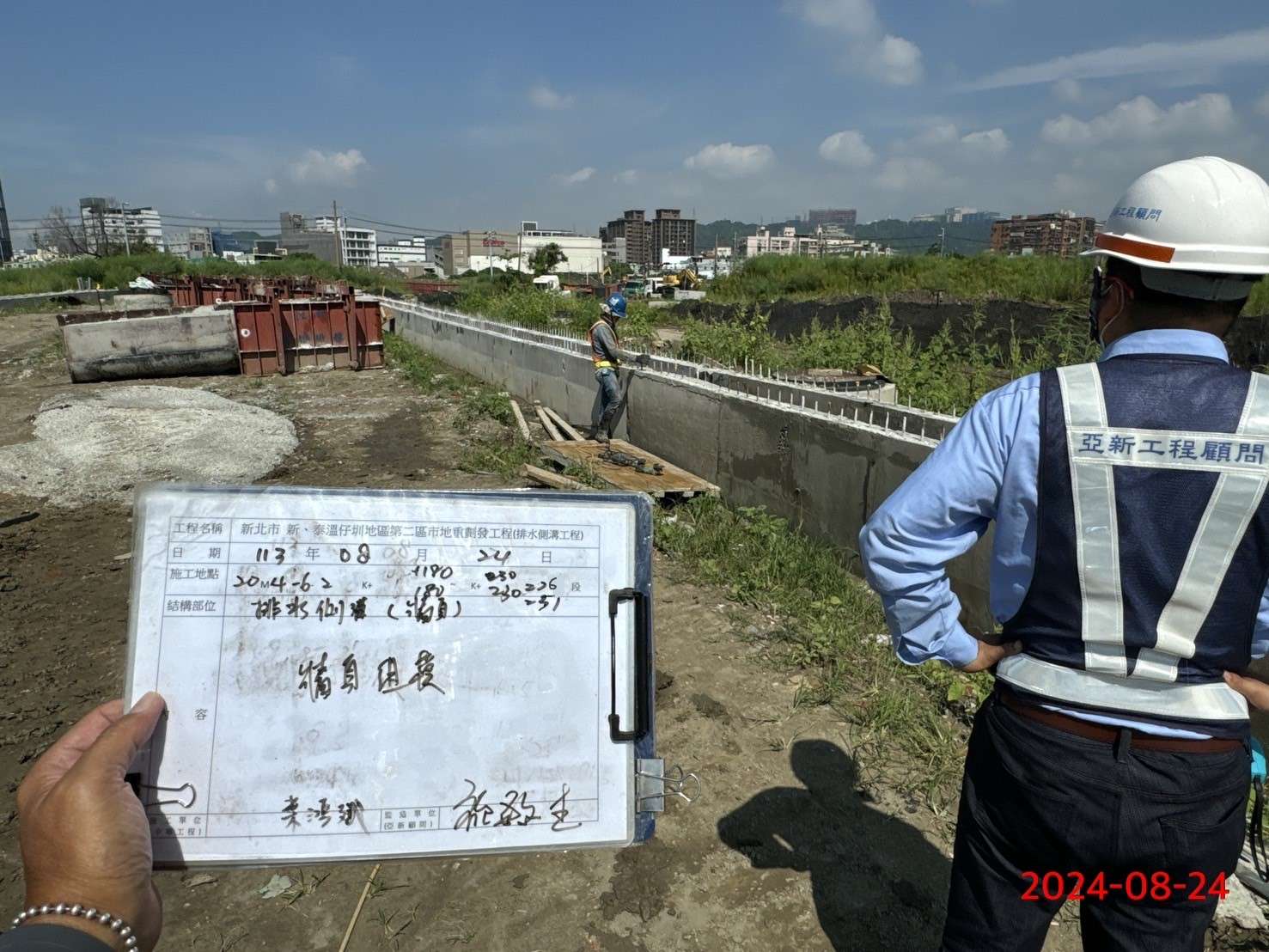

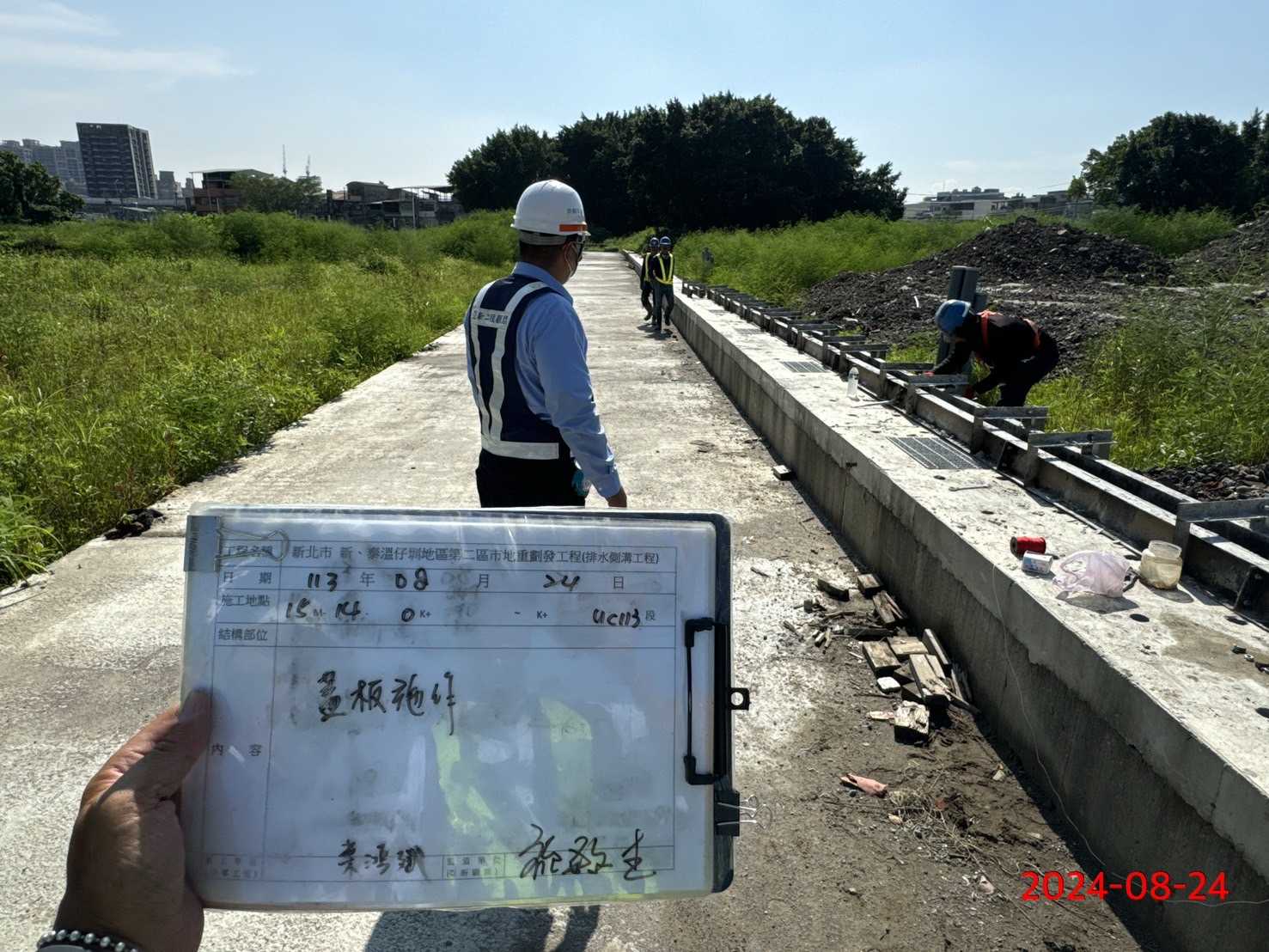

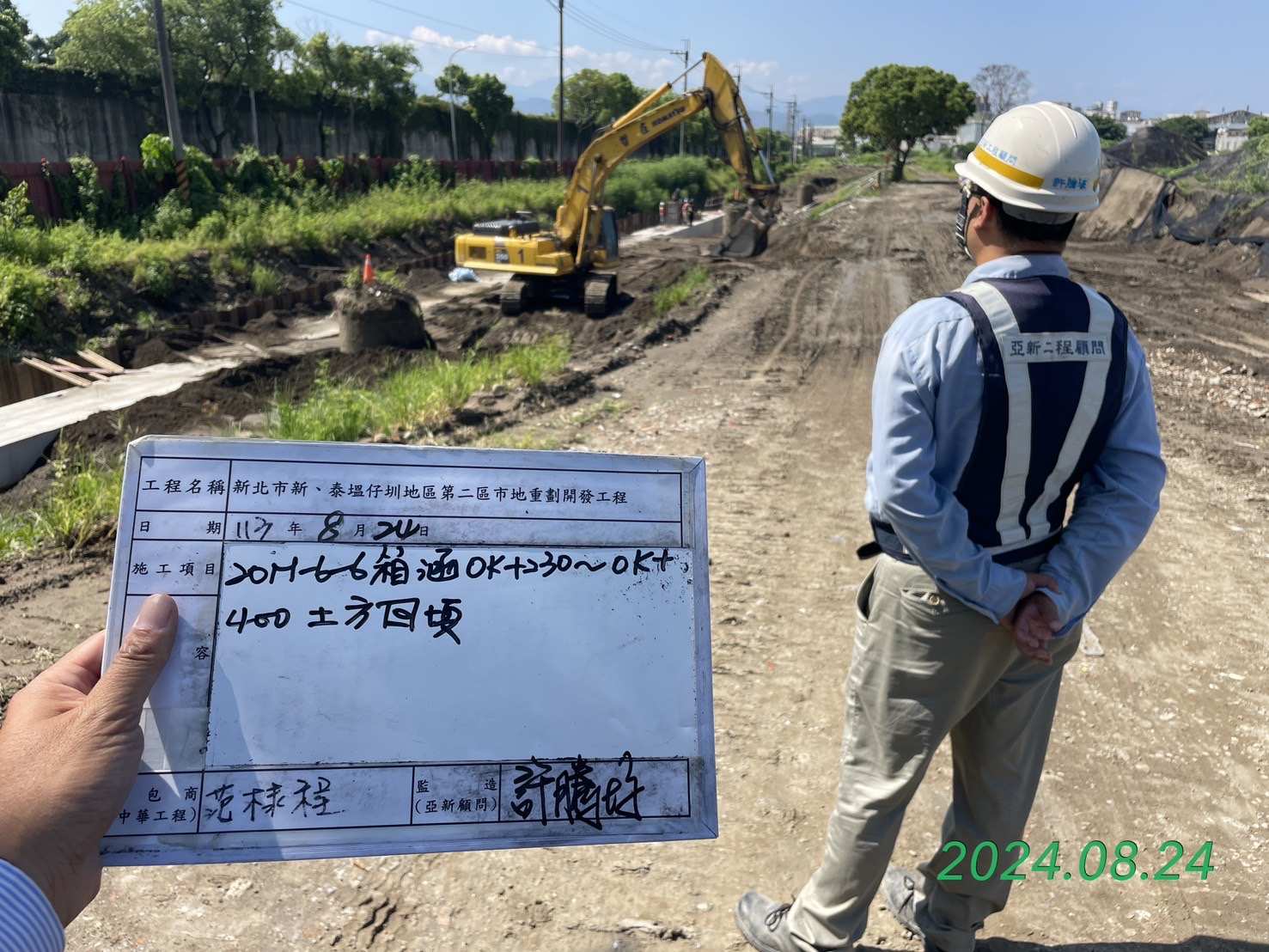

    2.排水工程:15 M-13箱涵0 k+430 ~0k+559.679土方開挖/20M-6-7-1箱函0 k+100~0k+150土方回填/20M-6-4-2排水側溝(0k+180~230)UC226段、(0k+180~230)UC251段,底版牆身施工/20M-6-6排水箱涵B131-1人孔C50-2、人孔M131,B132-5人孔C50-3牆身模板組立

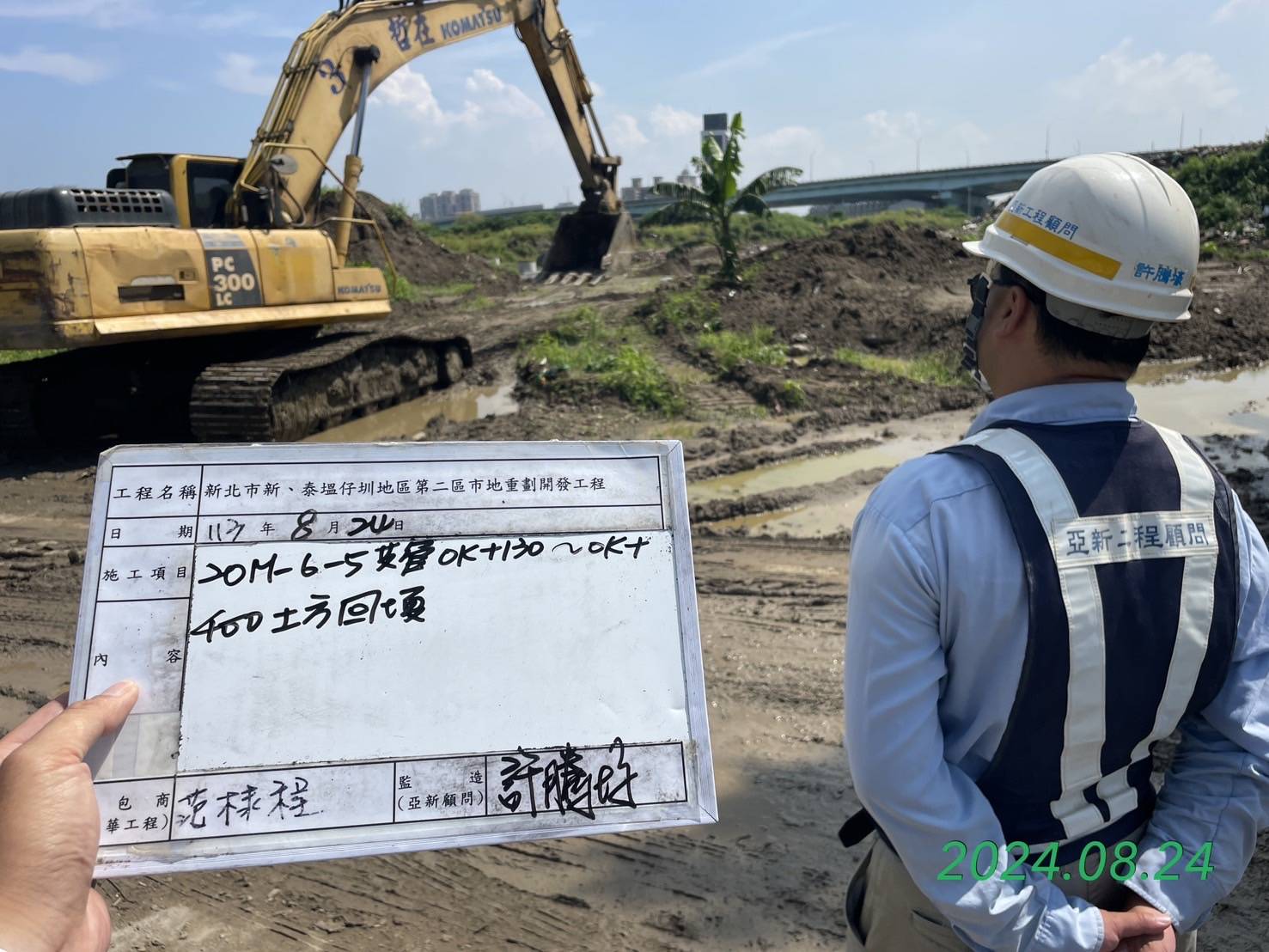

    3.共管工程:20M-6-5共管0k+130~0k+400土方回填/共管用戶接管及分歧部施工
    4.管理維護:中華、泰勞(勤前教育)
0824-整地土方工程、排水工程、共管工程及管理維護(勤前教育)
